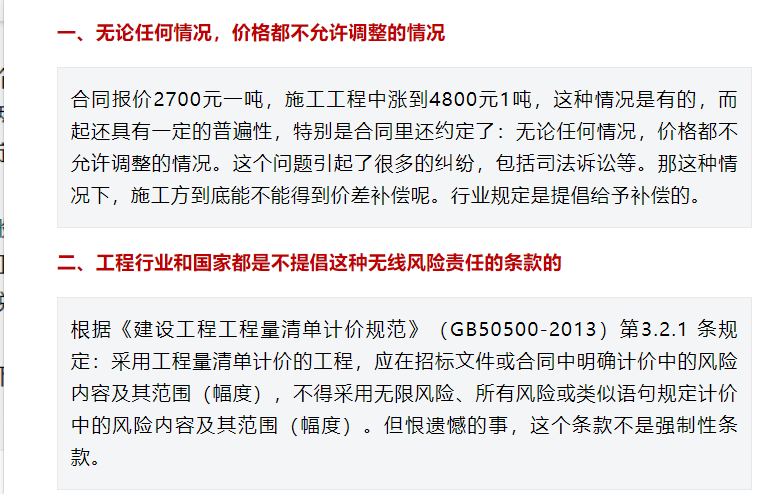

• 合同材料调差?

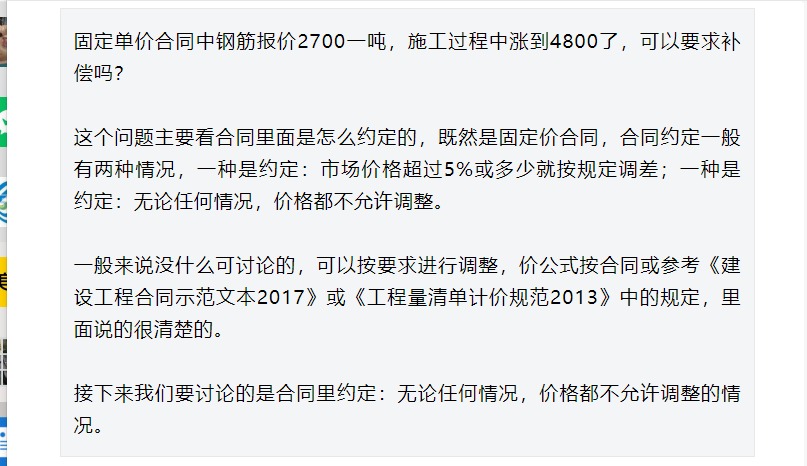

    合同是今年五月份签订的,采用定额计价,重庆,但是现在材料涨价,钢管和电线都买不回来,施工方想调整材料价格,是否有相关文件,可以调整价格。总价包干合同,合同中规定不调整材料价格,但是确实买不回来,请大神解惑,谢谢。

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (6) 首答仅用{{minutesHtml}}

  • 已采纳

    总价定额答疑解惑

    2021-07-02 14:19:58

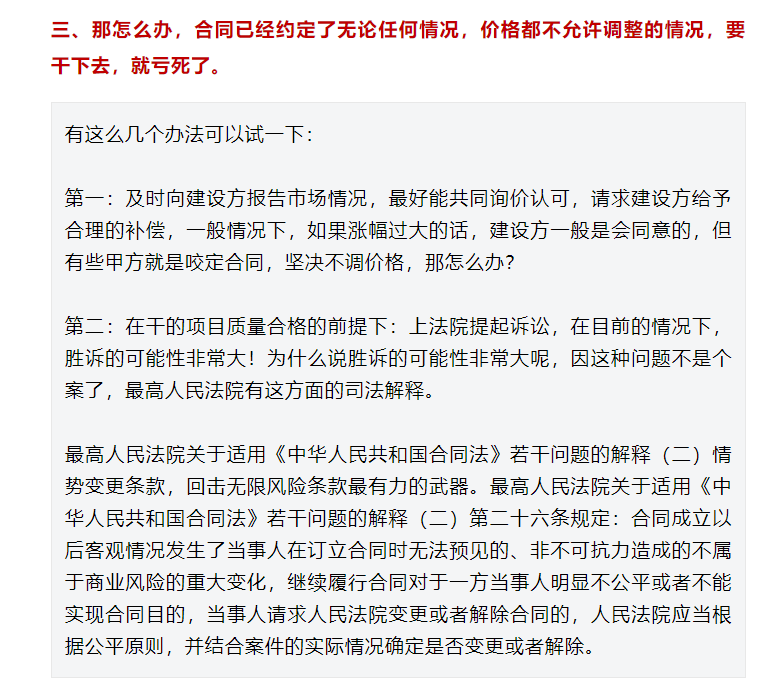

  • 合理的超过正负的百分五的就要做价差调整

    2021-06-30 13:11:07

  • 参看当地建设部门的文件,双方协商可签材料调差价补充合同。

    2021-06-30 13:13:16

  • 需要甲方认价,根据认价调差

    2021-06-30 13:24:47

  • 发包方签这个合同本来就不想调整价格,你问有什么办法?没有正道的办法。

    2021-06-30 13:33:36

  • 没有办法,总价包干合同,合同中都约定了不调整材料价格,你还想咋搞?当初为了接活,瞎让步承诺了吧。只有协商了,协商不成解除合同吧。

    2021-06-30 13:49:58
