钢筋材料调整差价
钢筋材料调整差价查询信息价时需要根据钢筋进货源(莱钢、济钢、山西西王等)选择信息价价格吗?施工合同是以莱钢、济钢作参考吗?本项目进货源多样,但我在调差查询信息价时都选择的莱钢(因为进货源也没有记录,这样做甲方认同吗),这样正确吗?
2021-09-01 18:08:02 补充
已经查过合同约定:调差的基本原则是在投标当月的信息价的基础上调整,一般的超过±5%才调差。
就是在查完合同后,了解了差价的处理方法,采取查询的信息价,,以上问题是在查询信息价时遇到的问题.
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳
第一种情况,投标价=信息价
投标价3000,当月信息价3000,调整区间为3000*0.95=2850至3000*1.05=3150。降价低于2850,涨价超过3150再调整。
现在市场价5000,每吨调价=5000-3000*1.05=1850
第二种情况,投标价>信息价
投标价4000,当月信息价3000,调整区间为3000*0.95=2850至4000*1.05=4200。降价低于2850,涨价超过4200再调整。
现在市场价5000,每吨调价=5000-4000*1.05=800
第三种情况,投标价<信息价
投标价2000,当月信息价3000,调整区间为2000*0.95=1900至3000*1.05=3150。降价低于1900,涨价超过3150再调整。
现在市场价5000,每吨调价=5000-3000*1.05=1850
至于市场价,那还不好确定吗?怎么平均怎么加权?实力哪有这么复杂?谁说了算搞定谁
2021-09-01 22:01:09
-
关于材料调差,不能想当然,要翻阅合同,合同上会说明材料调差如何调整,按照合同约定走

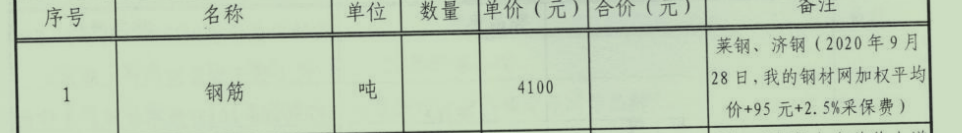

所以合同上说调差是按照我的钢铁网上所有钢材的信息价算数平均值调整,还是按照某几个供货商的价格?合同没有说明这些吗
首次提交 2021-09-01 17:39:22 最近修改2021-09-01 18:23:36 (修改过1次)
-
调差的基本原则是在投标当月的信息价的基础上调整,一般的超过±5%才调差。
最简单的调差方式就是每月信息价的算术平均值-投标当月*(1+5%)。另外就是加权平均,加权平均要复杂些,根据每月进场钢筋量×当月信息价,算出总和再÷钢筋总量。
