静力压PHC管桩套哪些定额子目?
请大神指点下面定额套取有哪些错误,正确应套取哪些定额子目?静力压桩工程量按立方米如何计算?为什么还要套管桩填芯和钢筋笼?感谢!
全部回答
(2)
首答仅用{{minutesHtml}}
-

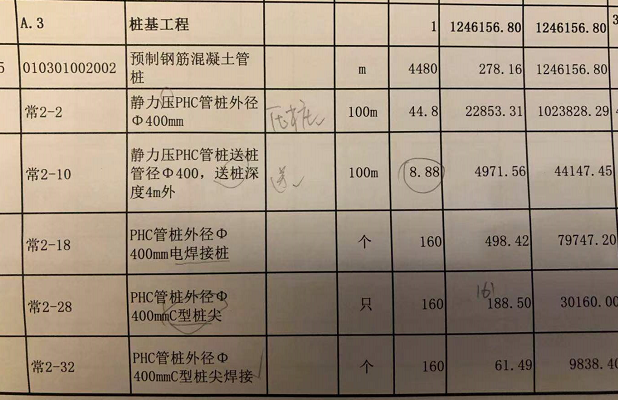

第一个图上的清单缺少特征描述。
第二个图上的两个子目不能什入第一个图上的清单中,一般这样的内容不是桩基公司完成的,是土建公司完成的。
第二个图上还缺少一个铁件子目,管桩内要吊钢板的。这一部份是桩填芯及与承台的连接。
你多看看现场和图集就明白了。
首次提交 2021-09-07 23:29:03 最近修改2021-09-07 23:32:50 (修改过1次)
-
要根据桩大样确定的,
填芯因为管桩中间是空的,所以在顶部一定距离需要加钢板隔板,隔板上部填混凝土
钢筋也是桩顶部和承台连接用的,
2021-09-07 23:30:46
-
“静力压送预制钢筋混凝土离心管桩”和 “静力压送预制钢筋混凝土离心管桩”区别
静力压“送”预制钢筋混凝土离心管桩 和 静力压送预制钢筋混凝土离心管桩 只差一个字 有什么区别?
-
静力压管桩的措施项目,我套了个履带式起重机的安拆和运输,静力压桩机的安拆和运输,这样可以吗?
静力压管桩的措施项目,我套了个履带式起重机的安拆和运输,静力压桩机的安拆和运输,这样可以吗? 老师,你们一般桩套的大型进出场机械呢?
-
“静力压预制钢筋混凝土离心管桩(空心方桩) 送桩 桩长在(m) 24以上”
请问“静力压预制钢筋混凝土离心管桩(空心方桩) 送桩 桩长在(m) 24以上”24m以上指的是桩顶距离地面为24m以上吗?
-
麻烦老师看下:这个“”静力压预制钢筋混凝土离心管桩(空心方桩)、送桩 压桩 桩长在24m以内“”是
麻烦老师看下:这个“”静力压预制钢筋混凝土离心管桩(空心方桩)、送桩 压桩 桩长在24m以内“”是单指未接桩的一根,还是接桩完达到24米内?
