啦啦啦啦大美妞 2022-01-17 09:37:22 | 河南省 土建 | 389查看 3回答

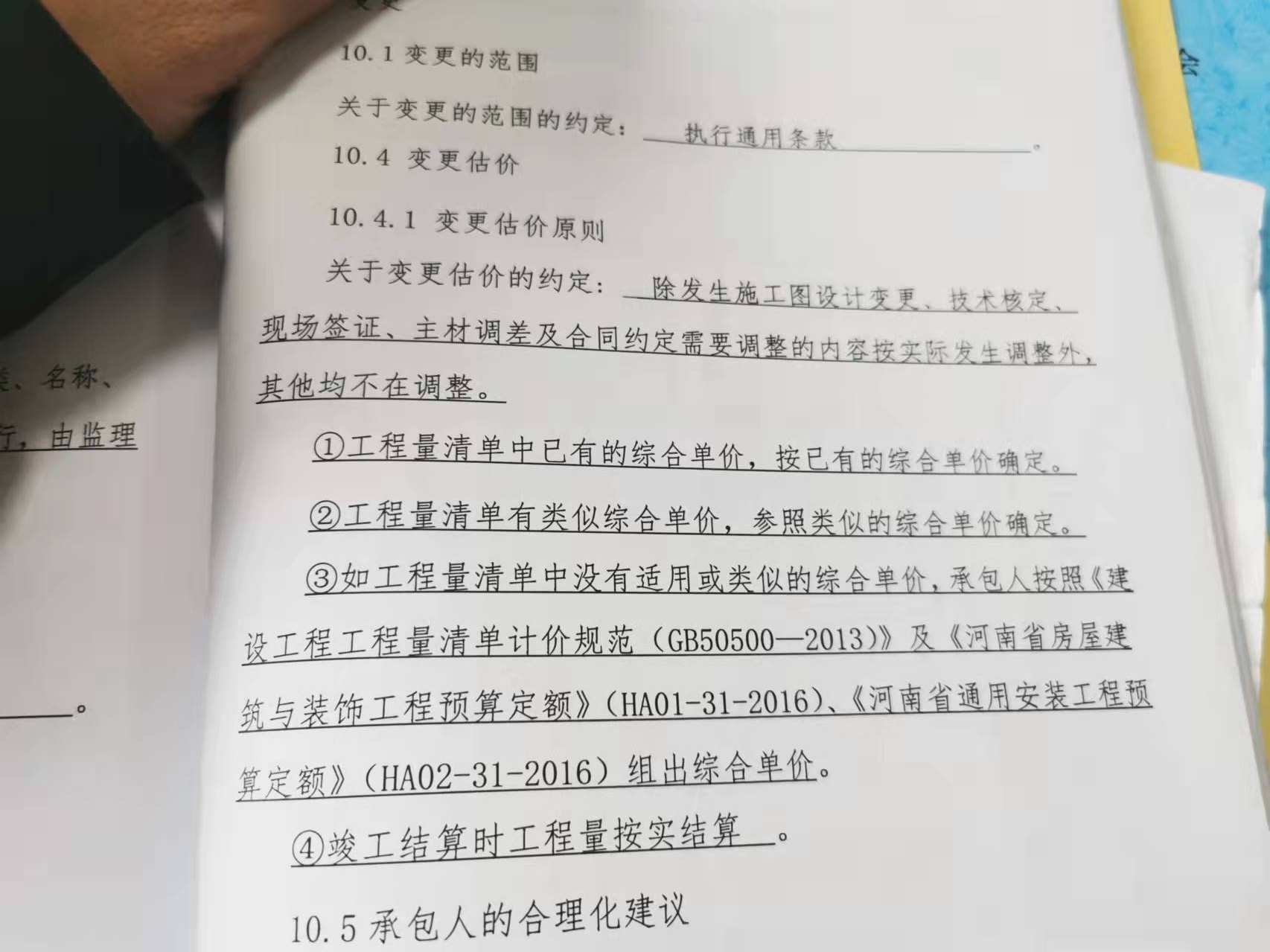

合同约定变更估计的原则,现在做结算 项目走的招投标,
发现控制价里很多错误,施工方投标也投的一样(混凝土标号和图纸不符合,二级结构也记了泵送费),我现在做结算能更正吗 改变综合单价 合同是单价合同,
全部回答
(3)
首答仅用{{minutesHtml}}
-
不能,看问题大小,有多报的就有少报的
2022-01-17 10:00:48
-
不可以更改,要按当时投标的单价进行。超过图纸范围外的有相同按相同,有相似按相似,没有的重新正确的组价
2022-01-17 11:09:20
-
这部分的变更应该在合同履行时办理签证。
2022-01-17 14:51:55
-
做结算,合同约定合同价+签证变更价合同形式,我按照纸质版的照写了一边
.这里面综合单价不能修改么,其他清单项 特征描述 和定额能动么,我都没动,搞不清了 我是不是只能审核工程量,把综合单价调一样
-
政府小项目 走的竞争性谈判 里面附的有招标控制价审核报告 现在做结算
这个招标控制价里的单价 能作为结算依据吗 合同很简单什么都没说 我是从新组价 还是按照招标控制价里的单价 只核对工程量 求解
