HEYIDE 2022-03-17 15:26:20 | 贵州省 结算 | 942查看 1回答
1、清单内的材料价超出±5%以外还要调整么?如果调整是:不变原清单单价,用表格调整材料价,对么?
2、清单外的材料价直接采用信息价,不用参考投标清单内有的材料价对么?
我的答案 答题人必看《优秀回答指南》
asfsdfsadfdsf
补充或更正我的问题
完善我的答案 答题人必看 《优秀回答指南》
全部回答 (1) 首答仅用{{minutesHtml}}
河畔晨光 黄金专家
答题: 27168 被赞: 6885
1、对的,单列材料价差
2、不对,还要参考投标清单内有的材料价,再找差
2022-03-17 15:51:34
请问,固定价格合同是指固定总价还是固定单价?合同没有明确
合同约定:本合同采用固定价格合同,合同价款中包括的风险范围:主材按市场价格调整差价。请问固定价格合同是指固定总价还是固定单价?在合同结算办法只说了发生变更签证和设计变更后如何计算,其他的没有说。没有说工程量按实际发生的结算。 现在工程要结算,固定价格合同是指固定总价还是固定单价?请详细的说一下判断依据,谢谢
固定单价合同材料调差

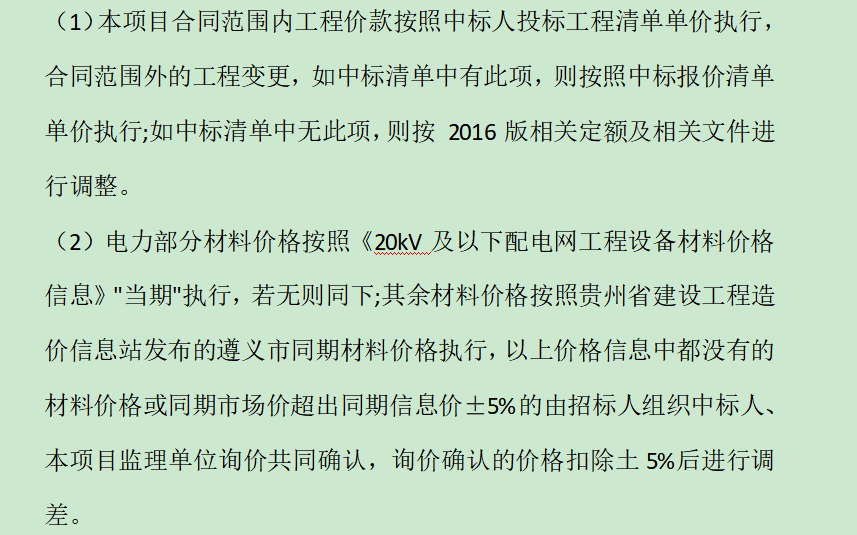

请问,清单内投标材料价,超出施工期信息价±5%,但没有招标人组织中标人、本项目监理单位询价共同确认,清单内的材料价还要调整么?投标材料价是200,施工信息价是100,没有询价资料,投标的材料价要调整么?
请问下这个是按固定总计合同审核还是固定单价合同审核
合同约定:本合同采用固定价格合同,合同价款中包括的风险范围:主材按市场价格调整差价。因为合同只是说了按固定价格合同 ,但是又没说是按固定单价还是固定总价 请问遇到这种情况怎么处理?2020-05-20 19:32:37 补充请详细的说一下判断依据,谢谢
清单招标 固定单价合同 竣工结算问题
各位老师 烦请帮我解决一下目前面临的结算问题 我们投标清单中有的工作内容甲方更换了材料 比如透水砖投标时200*100*60,单价为800元/千块,现场甲方改为300*150*50了,结算按这300*150*50报的,材料单价没有调整,审计现在重新组价并调整了材料单价为500元/千块 这样合理吗?还有垫层材料 混凝土厚度与强度实际施工都发生了改变,按实际做了隐蔽资,这些都要重新组价并调整材料价吗?合同约定有适用 有类似项目采用原单价,审计这样调整是不是违背了合同约定呢?这样的变更还能参照以前的投标单价吗 合同签的也是固定单价
固定单价合同,总价措施结算问题
固定单价合同,变更范围有这么一段话--清单部分工程施工组织措施费施工图范围内一次性包干使用(除因地址资料差错、设计变更等费承包人的原因引起的措施项目变更,经发包人确认后,费用可调整外),结算时不做调整,那么结算时工程量按实结算,规费税金按费正常取费,总价措施费按投标金额不变
如果没找到您想要的答案,试试直接提问吧!
尊敬的“{{nickname}}”,您好!
答疑解惑——建筑行业领先的互动问答平台
答疑解惑——建筑业(造价行业)领先的互动问答平台
您的问题已发布您的回答已提交
大多数问题会在7分钟内获得回答,感谢您的耐心等待
恭喜获得答题积分奖励,帮助他人,成就自己。
采纳优质答案,更可获得积分,兑换礼品哦!
高质量答案更易被采纳,获得额外高额积分奖励!
专家榜
数据更新时间 : 2025-02-25
天降福运!积分,经验值等福利在等着你哟,快来签到吧
还有0条追问正在审核中,请稍后回来查看
