这个二次搬运,监理要求删除,合理吗?我们报主体的进度款,说我们没有发生,要求删除
全部回答
(6)
首答仅用{{minutesHtml}}
-
不应删除,措施项目综合考虑
2022-10-20 17:45:44
-
你报二次搬运的理由,只要有场外需要运输到施工现场就是可以计算,但这是需要有施工方案或签证的佐证

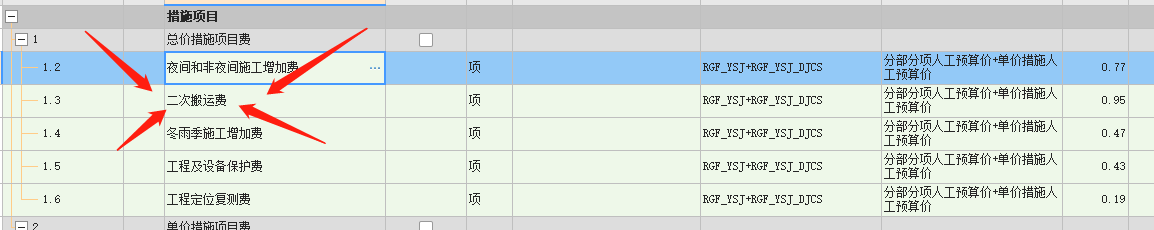

如果是措施费中规则所列的搬运,这是当地规则的综合考虑了,就不能删除,如果是已经是经过投标报价确认的,就更没有理由删除或者增加了
首次提交 2022-10-20 17:46:06 最近修改2022-10-20 17:52:13 (修改过1次)
-
看投标报价时是否计取了二次搬运费,如果投标时考虑了,按投标时的费率计取。
2022-10-20 17:47:02
-
二次搬运的确是要按实际发生计算,确实因场地原因产生的二次搬运才能计算,否则不能计算,有的话就需要提供相关佐证资料。
2022-10-20 17:48:39
-
每个项目都不可能不发生二次搬运费,总价措施它删除是不合理的
2022-11-01 17:00:55
-
二次搬运看合同有说明没,如果没有的话查看对于专业地区定额说明,每个地区不一样,一般会有说明定额里含多少米不算二次搬运
2022-11-03 17:44:16
