• 验工计价申报进度款,153万的合同价,甲方要求申报到总金额的80%,怎么调整,

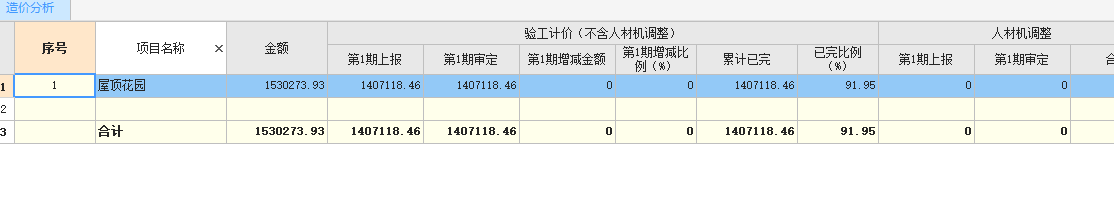

    目前已做完,把分部分项的工程量和措施费都调整为80%,但实际出来的金额却为91.95%

    进度款

    措施费

    答疑解惑

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

  • 已采纳

    不用这样调整

    你合同价是153万,现在如果实际完工程量算完也是153万(大于153),直接用153*0.8

    如果实际完成小于153,比如是120,那就用120*0.8

    2022-11-09 16:10:55

  • 你错了,不能在这里调整,难道是你没有做完吗?已经完成了就是总造价内容全部做完了,进度款时按这个总价的80%支付的,不是让你将完成的内容扣减下来的

    2022-11-09 16:01:56
