综合单价合同,合同中土方总价包干原清单土方量与实际土方量偏大较大,量是否可调
原清单量与实际土方量偏差较大,合同中又规定不做调整,是否违背法律条款,有没有什么突破口,工程量可调
全部回答
(4)
首答仅用{{minutesHtml}}
-
价格不做调整,工程量可以调整。
2023-03-15 11:22:02
-
损失很大的话 可以找律师了 有什么情势变更之类的情形,有希望挽回损失
2023-03-15 11:23:29
-
不违法,觉得不合理当时就不应该签,投标时定额的工程量应该考虑充分的,现在找是找不回来的
2023-03-15 11:23:58
-
综合单价合同,合同中土方总价包干原清单土方量与实际土方量偏大较大,量是否可调

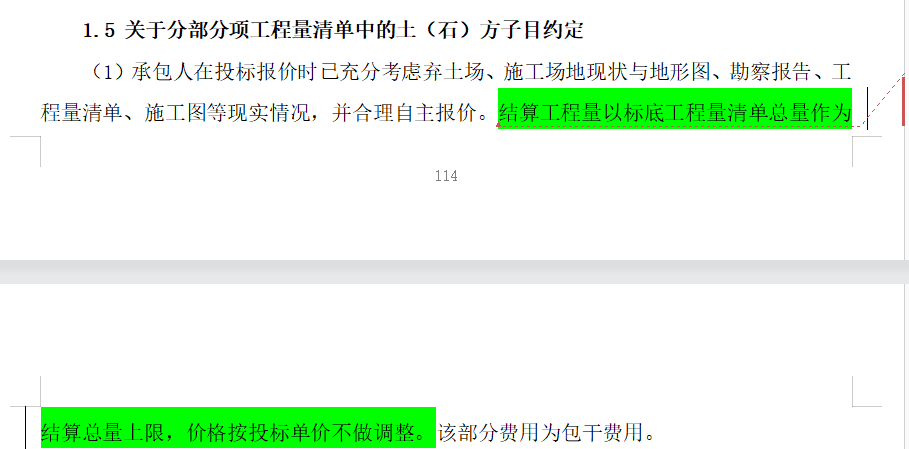

量不可调整。因为合同中约定(绿色标记部分)"以标底工程量清单总量作为结算总量上限",就是结算工程量已经封顶了,向上调整不可以。
原清单量与实际土方量偏差较大,合同中又规定不做调整,是否违背法律条款,有没有什么突破口,工程量可调
如合同有效,则具备法律效力。可咨询相关专业人员,在签证合同或合同履行过程中是否有导致合同无效情况发生,合同无效,才能另行约定结算方式。
