关于进度款支付困惑!!

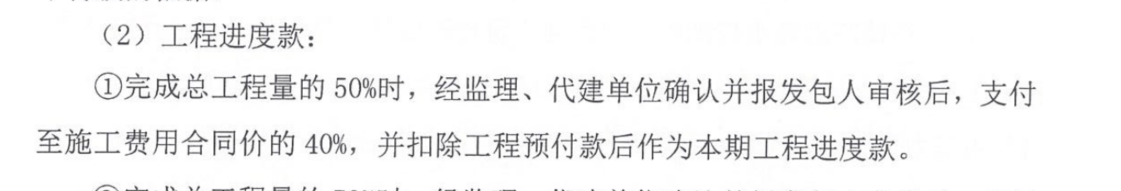

施工合同是关于进度款是这样约定的,如下图,实际工程量造价的85%?1、请问实际工程量是否为所完成的累计产值?如:本期进度完成产值500万,业主只支付500*85%=425万元。如果是,那工程全部完工后(累计产值为合同价)进度款是不是最多能拿合同价的85%。而竣工验收后再付工程实际建设费的90%,这个5%是指什么量?或是什么建安费?因为我的理解是当拿进度款至85%时,合同价已全部报完了?请问这个5%最后是如何向业主请款的?
旧工程项目施工时,税率发生变化,应该如何结算?
几年前的项目,单价合同,当时的税率是10%的,进度款支付了一半,并且有发票。现在项目进行工程结算,按现在的税率是9%的,请问后续部分该如何结算。我知道已支付部分是按发票10%,未支付部分是9%,但由于没有进度款资料,不知道当时做了多少,只有总工程量,因此不知道如何扣减进度款,请大神给个法子。
总价包干结算,合同量本来比实际少。

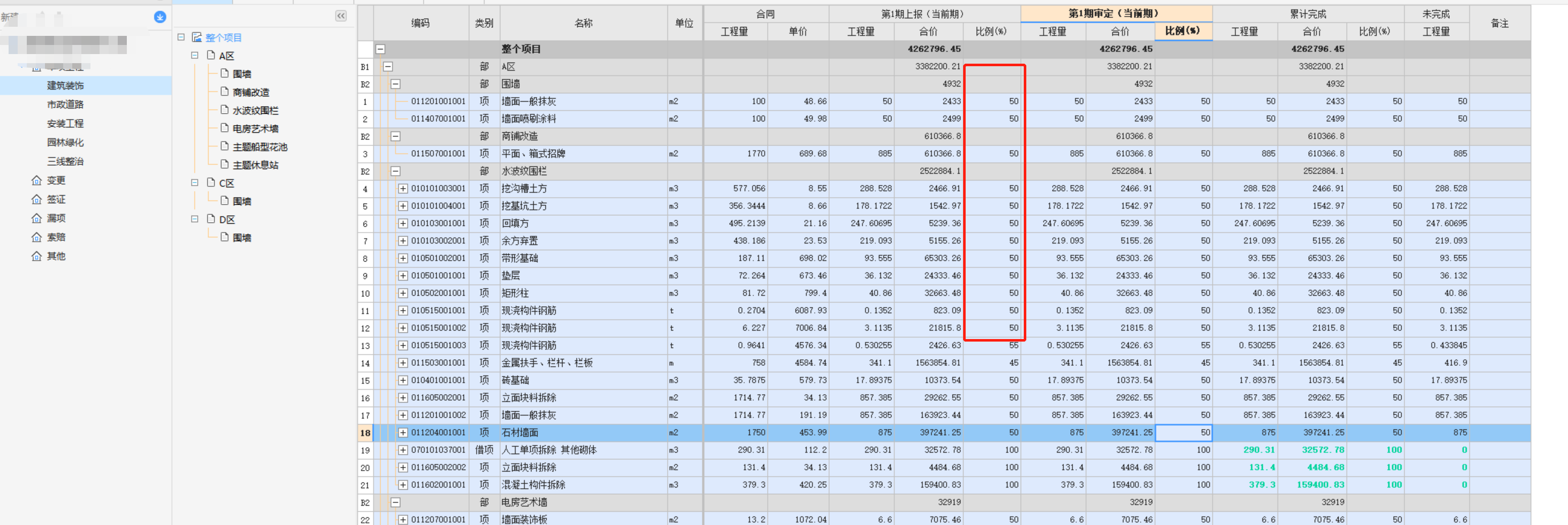

假设合同总工程量100平方,单价是10块,总造价一千块;现在这部分的内容没有施工,要扣减,按照我的理解就是我直接扣减合同这部分的总价就行了嘛,扣了这1000块;但是现在根据图纸核算出来的工程量可能有200平方,要扣减施工方2000块?2024-07-17 18:00:48 补充极端一点的话,我业主故意把3栋楼的招标工程量放低成2栋楼了,施工到一半之后,甩项一栋楼出去,按实际扣减的话,难道我还要倒欠钱嘛?
工程量清单错误该怎么办?
老师您好,我想问一个关于清单工程量错误的问题。 假设招标工程量清单中包含一条C30砼柱1000m3的清单工程量。施工单位针对此清单进行组价投标并且中标,然后开始施工。施工至一半申请进度款时发现C30砼柱的工程量已经超过1000m3,经核算已判定为招标清单工程量计算错误,请问老师此时作为施工方应该做哪些措施? 我的理解有2种--------第1种是应该及时找甲方签证,签证单上写出“原合同清单中C30砼柱工程量有误,结算时按实际发生工程量结算。”,然后由甲方签字确认。之后针对C30砼柱施工单位继续垫资进行施工,待结算时以整个工程竣工图为依据重新计算工程量,参照合同中标清单综合单价一并计入结算工程款;--------第2种是已知合同清单中C30砼柱为1000m3且工程量缺失,待实际工程用量超过1000m3时,在每次审批进度款的时候追加现场签证。签证单中注明本期新增的C30砼柱的工程量,此部分工程款随进度款一同支付给施工单位。 请问老师哪一种比较合适呢?实际工作中哪一种又运用的比较多呢?请问老师此时作为施工方应该做哪些措施?
其他项目费和措施
请问各位前辈,措施项目费的安全文明施工措施费里面的这个(文明施工和环境保护、临时设施、安全施工)这一项,是每个工程都有的吗?我的工程量清单里面,没有这一项,还有,计算这一项,是不是按照定额里面计算,合同一般有说到这个费用吗?2、其他项目费,里面的各个费用,是不可竞争费吗?问题补充:其他项目费(暂列金额、暂估价、总承包服务费、计日工、工程优质费、材料检验试验费、材料保管费、预算包干费)
如果没找到您想要的答案,试试直接提问吧!
尊敬的“{{nickname}}”,您好!
答疑解惑——建筑行业领先的互动问答平台
答疑解惑——建筑业(造价行业)领先的互动问答平台
您的问题已发布您的回答已提交
大多数问题会在7分钟内获得回答,感谢您的耐心等待
恭喜获得答题积分奖励,帮助他人,成就自己。
采纳优质答案,更可获得积分,兑换礼品哦!
高质量答案更易被采纳,获得额外高额积分奖励!
专家榜
数据更新时间 : 2025-02-15
天降福运!积分,经验值等福利在等着你哟,快来签到吧
还有0条追问正在审核中,请稍后回来查看
