预付款的扣回计算
合同价为10000万元,预付款为合同价10%,
按月完成工程款的扣减预付款,当工程进度款支付到合同总价的30%时,开始扣回预付款,并在支付到合同总价的80%时扣完预付款。
每次扣款计算为10%/(80%-30%)×本月进度款(备注:当本月进度款包含合同总价的30%以下部分时,以下部分不作为扣款计算基数;当本月进度款包含合同总价的80%以上部分时,以上部分不作为扣款计算基数)

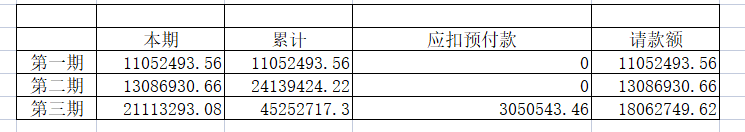

然后第一期已申请11052493.56元,第二期已申请13086930.66元,第三期准备申请21113293.08元,

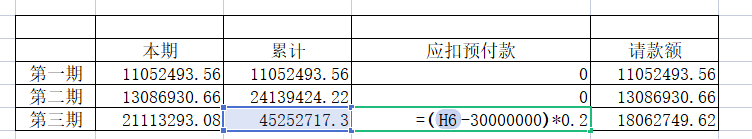

那第三期应该如何扣预付款?是否是1亿*30%=3000万,然后3000万-第一期-第二期=5860575.77,然后第三期应扣款预付款起点是21113293.08元-5860575.777=15252717.3元,然后第三期应扣预付款是0.1/(0.8-0.3)15252717.3=3050543.46元,是这样算么?
