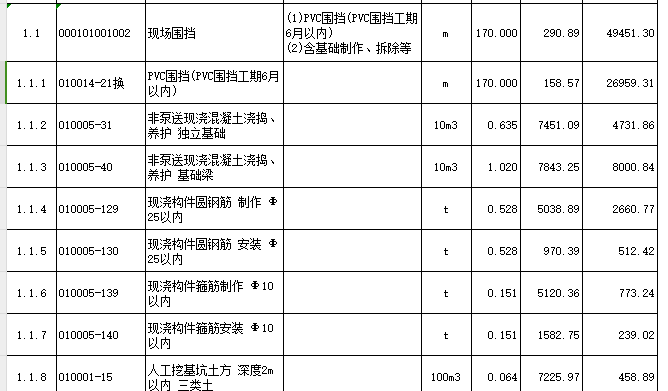

    我们有个项目,清单中有临时PVC围挡,含基础,清单价格290元/米单子目

    实际施工中,我们没有做围挡基础。用的水泥块。审计扣除围挡基础,调整该清单子目

    我们施工工期60天,延期360多天。围挡已经超过6个月

    请问审计扣除我们基础,我们是否可以要求审计公司修改围挡的使用周期。

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳
    1. 审计扣除围挡基础,要增加水泥块的费用

    2. 若是因为甲方原因延期且有延误工期的证明,围挡可以要求计算延期期间的费用

    2023-09-06 10:10:02

  • 可以调整,建议协商沟通此部分,前提是延期不是你们的原因

    2023-09-06 10:09:39

  • 先抛开安全文明施工费包不包含临时围挡;延期原因若有施工单位引起的,就不能增加;

    2023-09-06 10:10:21

  • 使用周期应合同约定,与扣你基础由什么关系吗?你实际现场与清单描述不符,人家扣是合理呀!你有什么依据要求使用周期呢?

    2023-09-06 10:11:49
