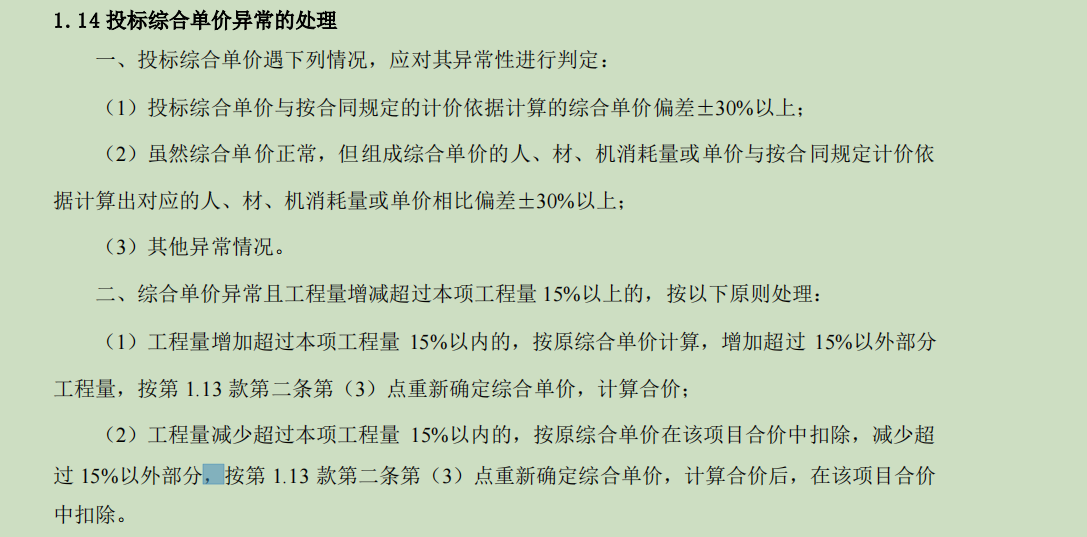

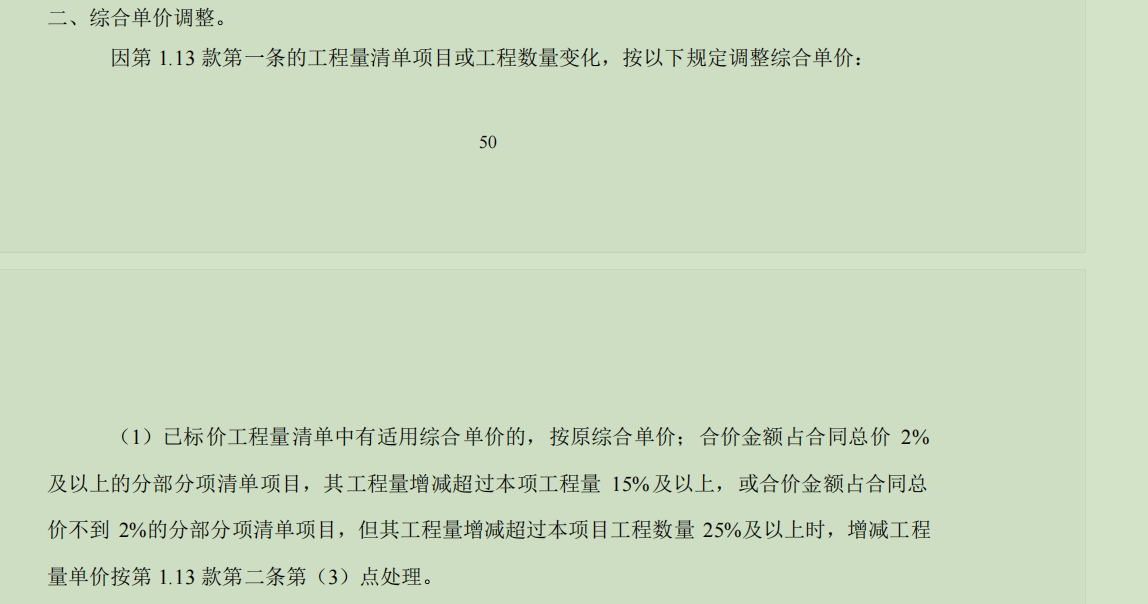

• 各位老师,我现在有不平衡报价,工程量又有增减,那么我是按上面的处理还是下面的呢

    增减

    工程量


我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

  • 异常且量变化,按上面的处理

    2023-09-13 08:58:50

  • 都不是。

    开工后立即清标,处理不平衡报价,清标不是结算,不处理工程量多少、漏项、描述错误等会改变工程总造价的问题。

    清标只是把偏高的综合单价降下来,调整到那些综合单价偏低的项目上,确保处理完成后的工程总造价与合同签订的总造价一致。

    2023-09-13 09:29:42
