我的问题有点多 2023-10-01 17:44:33 | 山西省 土建 | 1431查看 2回答
一根框架梁十几跨,我想提取其中几跨梁的钢筋怎么操作?因为地库梁是分段施工的
全部回答
(2)
首答仅用{{minutesHtml}}
-
设置施工段
2023-10-01 17:47:19
-
如果买了施工段模块的,可以分块定义施工段,如果没买,就需要手动打断梁提量
步骤一:先在左侧导航树下的“施工段”类型中,新建需要的施工段类型。如图:

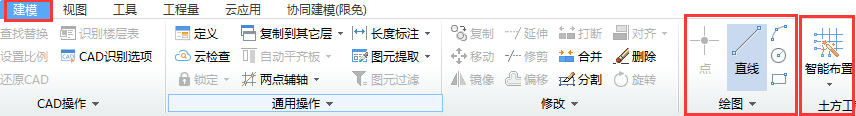

步骤二:通过直线/三点弧/圆/矩形/智能布置的方式绘制施工段范围。如图:

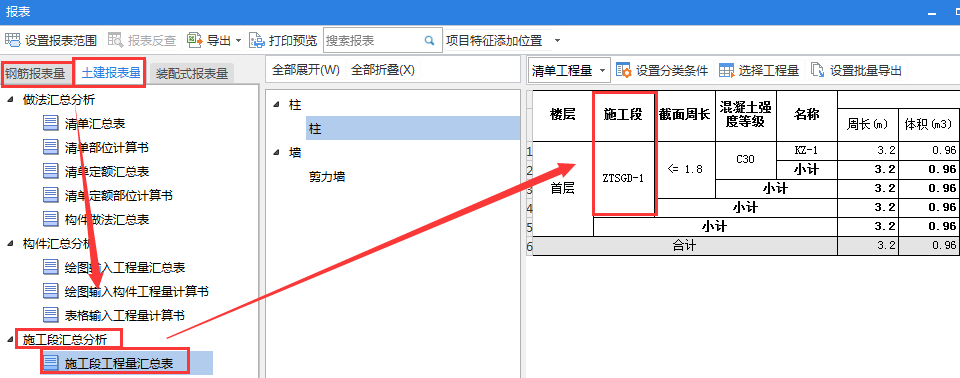

步骤三:直接点击绘图界面的【施工段提量】进行查看;或者点击【查看报表】---钢筋报表量/土建报表量---施工段汇总表/施工段汇总分析表分别进行查看即可(施工段提量/查看报表前GTJ2021/GTJ2018需要先汇总计算,GTJ2025若给“实时计算”打勾,则不用汇总计算)。如图:
场景二:使用的是GTJ2018或GTJ2021的26.2以下版本。
方法:此版本没有施工段模块,可以设置单项工程,按照单项工程出量。
首次提交 2023-10-01 17:47:33 最近修改2023-10-01 18:44:46 (修改过1次)
