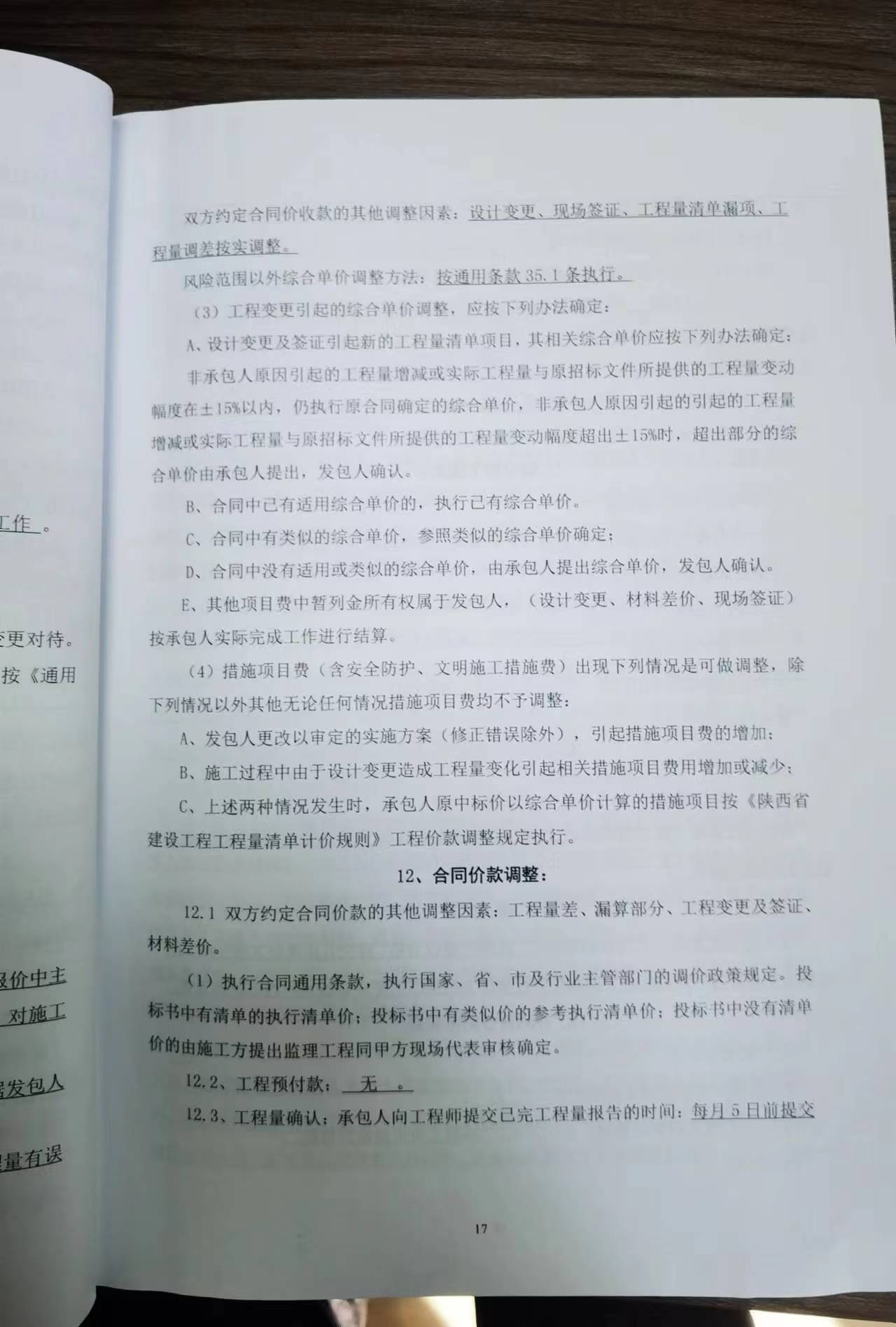

    请问,按照合同要求设计变更工程量增减超过15%可以重新调整单价,实际施工将投标时的1000㎡沥青路面直接变更取消不做,我是否可以按照工程量减少超过15%调整单价,将这个单价调低,以减少我施工方的损失,,附合同设计变更

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳

    正常减少15%以上,应该是调高,你的意思是想要调低沥青砼单价少扣减一点吗?这个我觉得是要看你们为这项工作有没有实际成本支出,如果有实际支出,那取消会对你们造成实际损失,肯定要找甲方索赔。如果你们没有损失,那也可以找他们索赔预期利润,但是成功率并不高。

    2023-11-01 14:39:45

  • 可以,如果减少超过15%,根据你的投标价格单价,进行调整,一般是上浮。

    但是如果全部取消,那不存在调整了。

    增减

    首次提交 2023-11-01 14:31:31  最近修改2023-11-01 14:35:38 (修改过2次)

  • 你好,你都全部取消了,不做了。工程量为0,那么这个就不存在调整了。

    2023-11-01 14:35:00

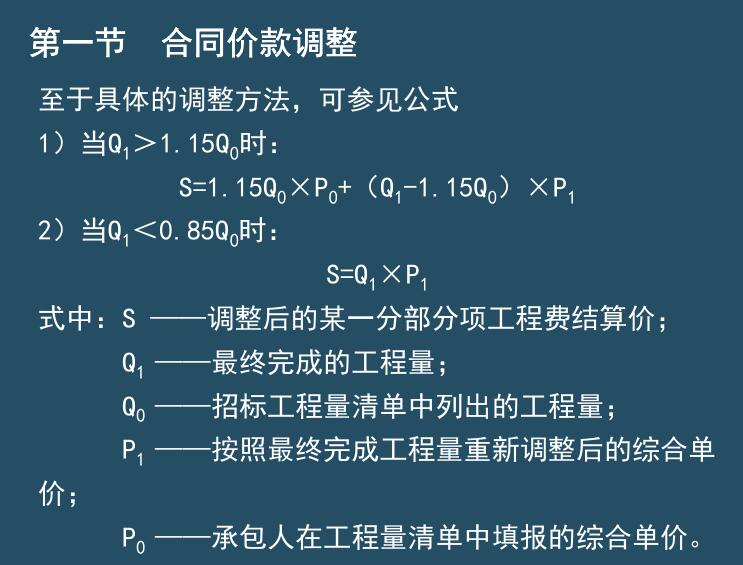

  • 工程量减少超过15%时,把原综合单价应调高。

    如果甲方全部取消,应补偿乙方的潜在损失。

    首次提交 2023-11-01 14:36:04  最近修改2023-11-01 14:38:17 (修改过1次)
