工程量偏差超出5%以外调整(合同是固定综合单价)
2023-11-14 11:44:49 补充

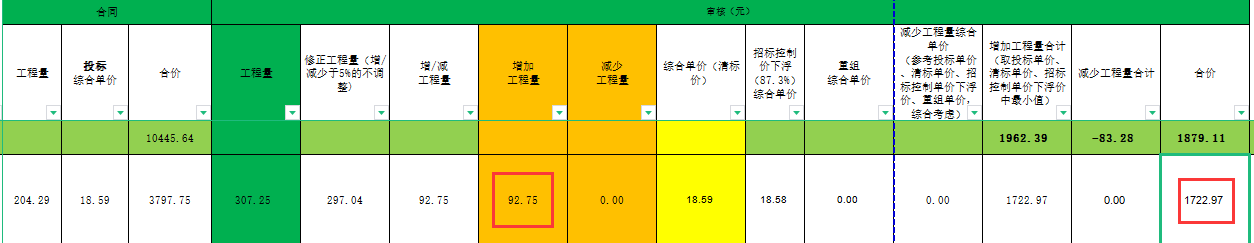

就是合同100,我报的110,只算超过的5%,那5%他不给。只给105的金额,是这个意思吗
2023-11-14 11:54:09 补充
全部回答
(1)
首答仅用{{minutesHtml}}
-
需要调整综合单价。

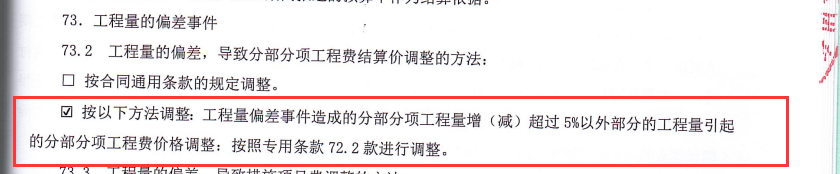

不是总价超出,而是指分部分项工程量超过5%的需要调整。
