    合同有给调整说明和调整公式,按这个合同公式应该怎么计算啊,有那个大神举个计算的例子,感谢!加权

    2024-01-10 16:31:01 补充

    施工期间主要材料加权平均信息价格怎么取定

我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

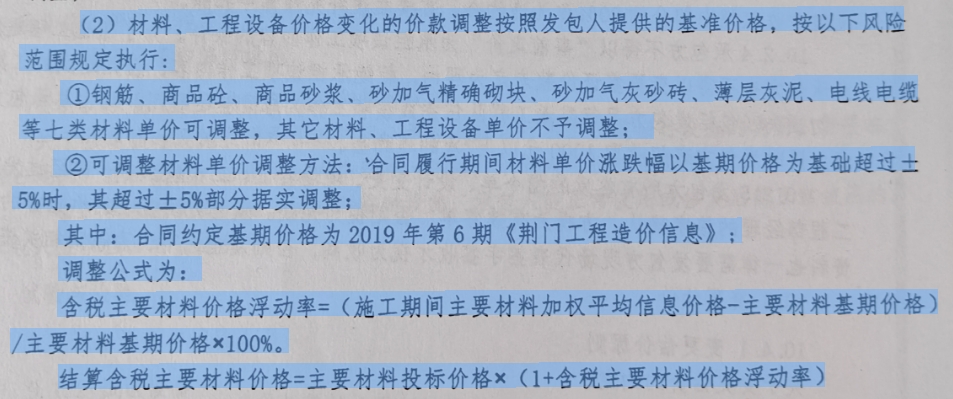

  • 它这个调整公式和②超过±5%据实调整有冲突。

    ②是只调跟基价差超过5%的超过部分

    公式是跟基价有差就调整,再乘以个投标材料与基价的浮动系数。

    加权平均举例:

    比如浇筑混凝土涉及到1、2、3期信息价:410、420、430元/m³,第一期浇筑了200m³,第二期浇筑了150m³,第三期浇筑了100m³

    采用平均信息价就是(410+420+430)/3=420元/m³;

    采用加权平均信息价就是(410*200+420*150+430*100)/(200+150+100)=417.78元/m³

    首次提交 2024-01-10 15:24:19  最近修改2024-01-10 16:34:55 (修改过1次)

  • 合同 中调整的公式 都给你了,按合同 中的公式去套对应的单价就可以了

    比如施工期间材料 平均价,这个计算就是比如钢筋施工时间在3、4.5.6这几个月,你就用这几个月钢筋材料 信息价相加除以4个月,或加权平均去计算出一个平均值,基准价就去查2019年第6期信息价资料,然后根据 公式去计算就可以了

    材料单价以基准价为基准,超过基准价5%时才可以计算调整,比如钢筋在基准价时是4100元/吨,施工期间单价只要除价超过3895元,涨价超过4305元,超过部分就可以调整

    2024-01-10 15:29:32
