关于光纤尾纤和光纤测试工程量问题

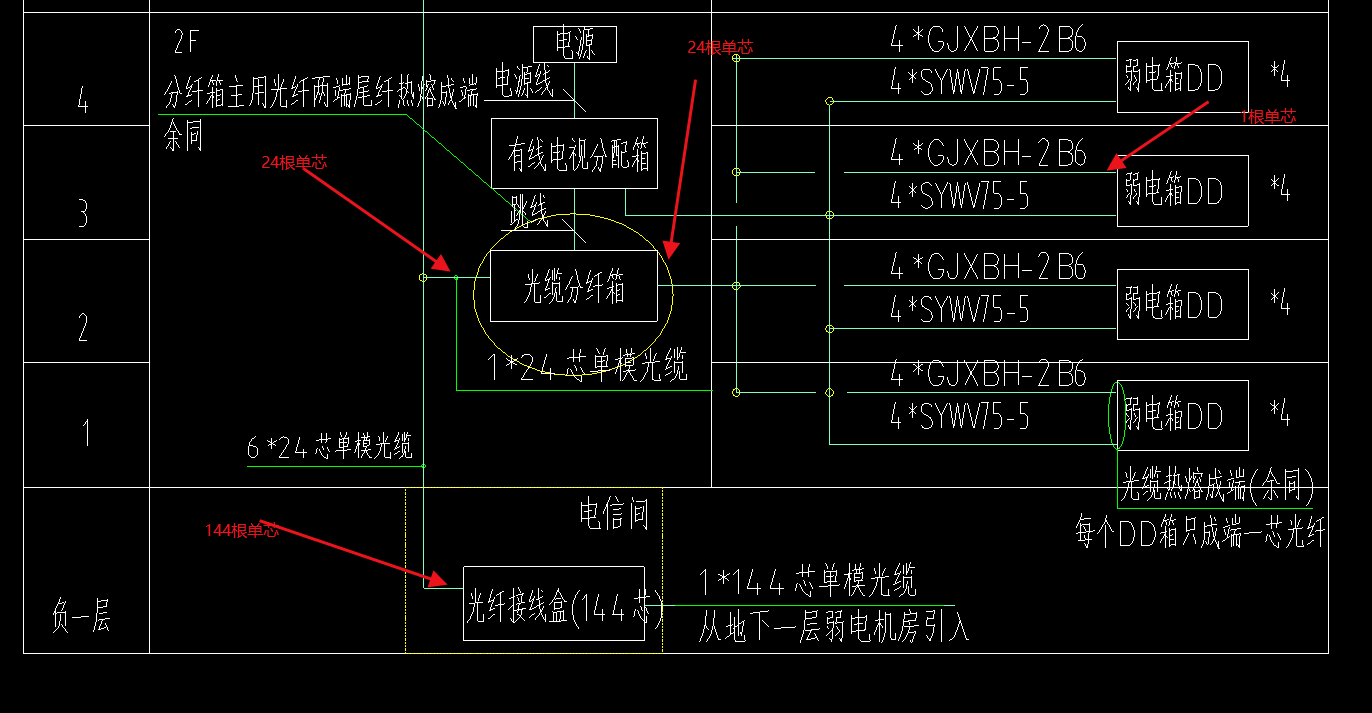

如图,是否从地下室光纤接线盒处开始计算144根单芯尾纤,2F光缆分纤箱进线计算24根单芯尾纤,2F光缆分纤箱出线再计算24根单芯尾纤,每个户内弱电箱进线再计算1根尾纤;2F光纤分纤箱至每个户内弱电箱光线测试计算1次,地下室光纤接线盒至2F光缆分纤箱光线测试计算24次?
全部回答
(1)
首答仅用{{minutesHtml}}
-
从-1F弱电机房1根144芯单模光缆接入电信间144光缆接线盒,再从电信间144光缆接线盒上楼1、2、3、4。。。是6根24芯单模光缆,这里的6根不是全部上楼,每根算每层的长度,如1层长度、1+2层长度、1+2+3层长度(直接到分纤箱),接入每层的光缆分纤箱,再从光缆分纤箱接出4根2芯皮线并缆(GJXBH-2B6)、4根有线电视线同轴电缆SYWV75-5接入到房间的弱电箱。你说的24根是错的,是单根24芯的光缆
