    在措施项目中,建筑工程垂直运输机械、超高降效,是不是每个工程都必须设置子目,
我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

  • 已采纳

    在措施项目中,建筑工程垂直运输机械、超高降效,是不是每个工程都必须设置子目,

    这个不一定啊!你要根据工程的图纸和说明,施工要求来套的!

    2014-05-15 16:03:35

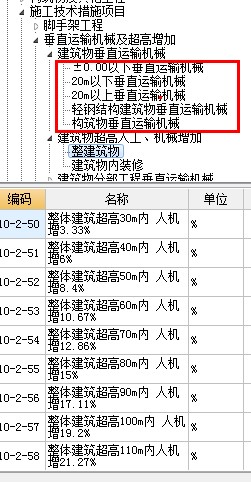

  • 在措施项目中,建筑工程垂直运输机械、超高降效,是不是每个工程都必须设置子目,

    【您好,一般有砌筑工程或者砼及装饰工程的存在都是需要记取垂直运输机械的。。区分0以下,20米以上及以下。。

    (一)檐口高度在3.6m以内的建筑物不计算垂直运输机械。

    (二)同一建筑物檐口高度不同时应分别计算。

    子目



    超高降效是达到一定的层数或者高度要求才可以记取的。。

    二、建筑物超高人工、机械增加

    (一)建筑物设计室外地坪至檐口高度超过20m时,即为“超高工程”。本节定额项目适用于建筑物檐口高度20m以上的工程。

    (二)本节各项降效系数包括完成建筑物20m 以上(除垂直运输、脚手架外)全部工程内容的降效。

    (三)本节其他机械降效系数是指除垂直运输机械及其所含机械以外的,其他施工机械的降效。

    (四)建筑物内装修工程超高人工增加,是指无垂直运输机械,无施工电梯上下的情况。

    2014-05-15 16:09:28
