• 结算工程量超出投标工程量15%,超出部分的价格怎样调整?



    清单规范里面写了结算工程量超出投标工程量15%范围,超过部分的价格调低,减少的部分价格调高。怎么计算新的价格?

    第一种情况,比如投标100平米,结算150平米,多出的150-100*1.15=35平米的价格如何确定?

    第二种情况,比如投标100平米,结算50平米,这50平米的价格如何确定?

    求大神指点

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

  • 已采纳

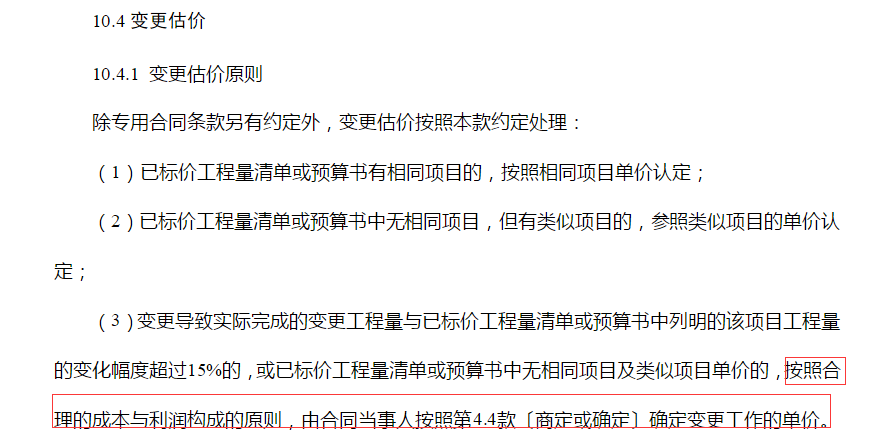

    看看合同如何约定,目前2017版建设合同示范文本中通用条款10.4条超清单15%以上部分单价进行调整采用成本加利润的原则。目前我们调整在原有单价的基础上有主材费的将主材费用按市场价格进行调整,无主材费用的可根据市场价格进行调整。双方进行协商一致就行。希望我的回答帮助到您。

    清单规范

    2020-06-13 19:15:36

  • 这应该在合同中约定。如合同无约定,双方商量调整方法。

    2020-06-13 09:15:57
