老师,施工单位现场偷工减料,该怎么结算?

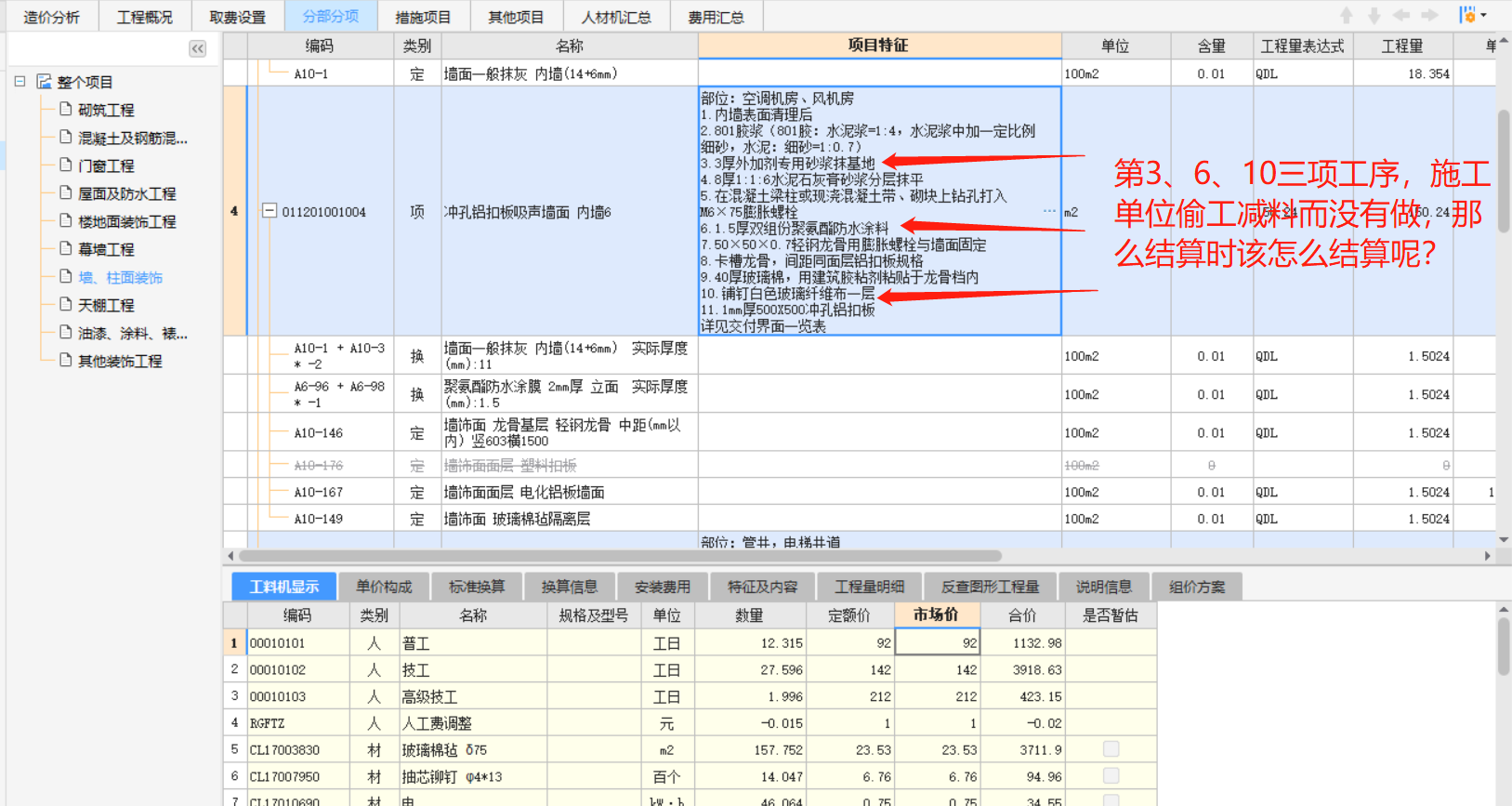

工程量清单特征描述中,描述了该项清单的全部工作。施工单位报价时也是打包式(包含所有工作)报价,但是实际施工时,第3、6、10三项工作没有做,那么结算时该怎么结算呢?当时报价时综合报价,现在有些工作没做是修改综合单价,还是修改工程量。按照书本上的知识是综合单价不变,工程量据实结算;但是偷工减料部分的单价和量都没有,该怎么处理?
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳
你说施工单位 偷工减料他们认账吗?不认账怎么能凭一面之词有意扣减,如果你们认为施工方某些工序未,也要按加项程序去完成签章工作,可以办理重新组价的减项手续。
2021-03-08 12:24:39
-
你好:扣除没有施工的三项。
2021-03-08 12:23:44
-
如果施组或专项方案没说不做,施工日记监理日记甲方日记也没记录不做,现场也没留没做的影像资料,最后竣工图也没体现没做,99%的情况都不扣。有种可能就是最后审计阶段,甲方给审计说这个没做,就得让甲方提供相关资料。如果金额巨大必须要扣的话,得先追责认定参建方的责任,重新组织验收,画竣工图,甲方再找二审和一审对量,没有五年结束不了😂
2021-12-11 10:02:51
