• 关于给排水预留和存水弯问题

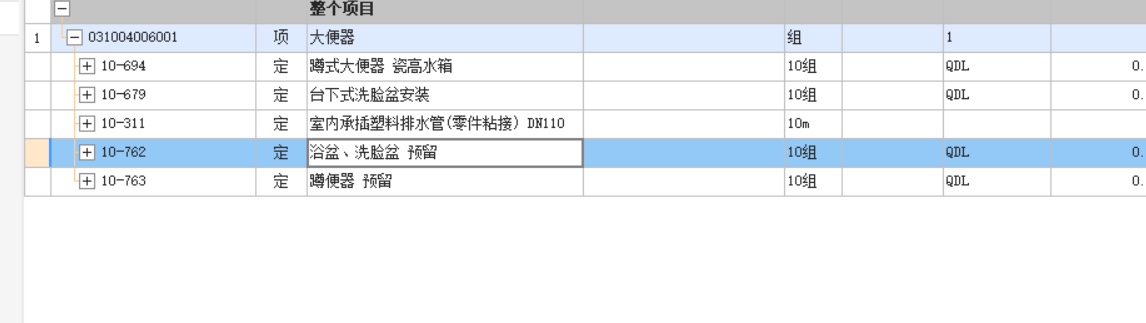

    1、江苏定额出现了一个奇怪的预留,大便器等定额说明,包含了留堵洞,排水管道定额也有留堵洞,工料机没辅材,默认在其他材料,面盆定额没有说预留但是排水管有,但是又有两条定额单独是大便器,面盆留堵洞,里面是留堵洞和存水弯,正常施工工艺是预留管,安装配合土建直接预埋了,不存在堵洞,有的厂房项目会出现预留洞法施工,但是那种预留洞也是土建的事,我个人认为大便器,面盆留堵洞不应该另套定额,2、大便器,面盆,拖把池,地漏,同层和异层排水是否有存水弯,存水弯是根据设计情况来施工的嘛,各种图纸画法和解释不尽相同,有没有朋友能说一下,而且不应该取面盆留堵洞定额,只能补存水弯主材,08解释里关于排水定额管件含量是不含存水弯的,洁具定额也不含预留洞

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

  • 已采纳

    安装与预留,分别计算。你就能理解了。即;安装就套安装的子目,预留就套预留的子目。

    2022-10-18 19:06:24

  • 说句实话

    1、工地上留洞都是水暖工来做的(因为图纸在水暖工手),堵洞也是水暖工去做的。特别情况下,堵洞可能会由专业防水来处理,但是很少(反过来说,即使是土建留洞,这笔费用也是从留堵洞口来出)。


    2、大便器堵洞与大便器底部排水管堵洞是两回事。大便器是底部切割管道/找平底部/垫铺砂浆/四周打胶/或者安装法兰的过程。而管线是采用封堵材料对封堵管道四周进行作业。


    3、定额的存水弯是按照规定的操作规程及规范编制的,实际未发生情况下可以取消该到工序的费用。

    2022-10-18 18:58:02
