关于预付款扣回及本期应支付多少的问题
1、合同金额4590857.44元;
2、已支付预付款1224257.23元;
3、目前累计支付1224257.23(预付款)+834655.35(第一次进度款)=2058912.58元;

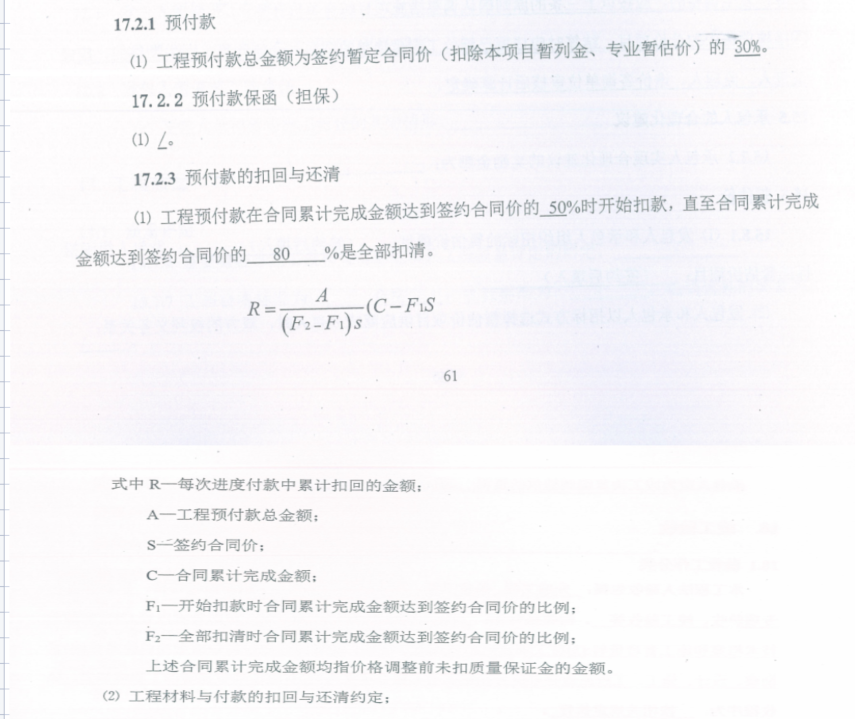

4、合同约定:工程预付款总金额为签约暂定合同价(扣除本项目暂列金、专业暂估价)的30%。
工程预付款在合同累计完成金额达到签约合同价的50%时开始扣款。直至合同累计完成金额达到签约合同价的80%是全部扣清。
施工单位本期报送金额为869152.02元
请问本期应给施工单位支付多少?
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳
根据题干,本期施工单位报送的进度款可以按照送审价审核并支付,无需考虑预付款扣回
回答正确请采纳并点赞,因为每一个专家都是免费服务的
2022-12-26 14:21:25
-
预付款扣回有两种方式,一种是按你的合同约定的模式每次按比例扣回,一种是自行协商一次性或多次总和扣回,如果合同没有特别约定按哪种模式的话就让施工单位和加菲协商确定,你的合同上的这种模式只是其中一种,如果建设单位约定了只能按合同上的这种比例扣回的话那你就按公式套进去计算了,每次报审进度款金额不一样扣回的金额也不一样,计算有点麻烦,慢慢也能算清楚
2022-12-26 14:26:21
-
根据合同约定工程预付款在合同累计完成金额达到签约合同价的50%时开始扣款。
截止本期完成比例约为:37.11%,未达到起扣比例。
本期进度款应按审核后的金额进行支付。
