关于13清单中9.6.2条款

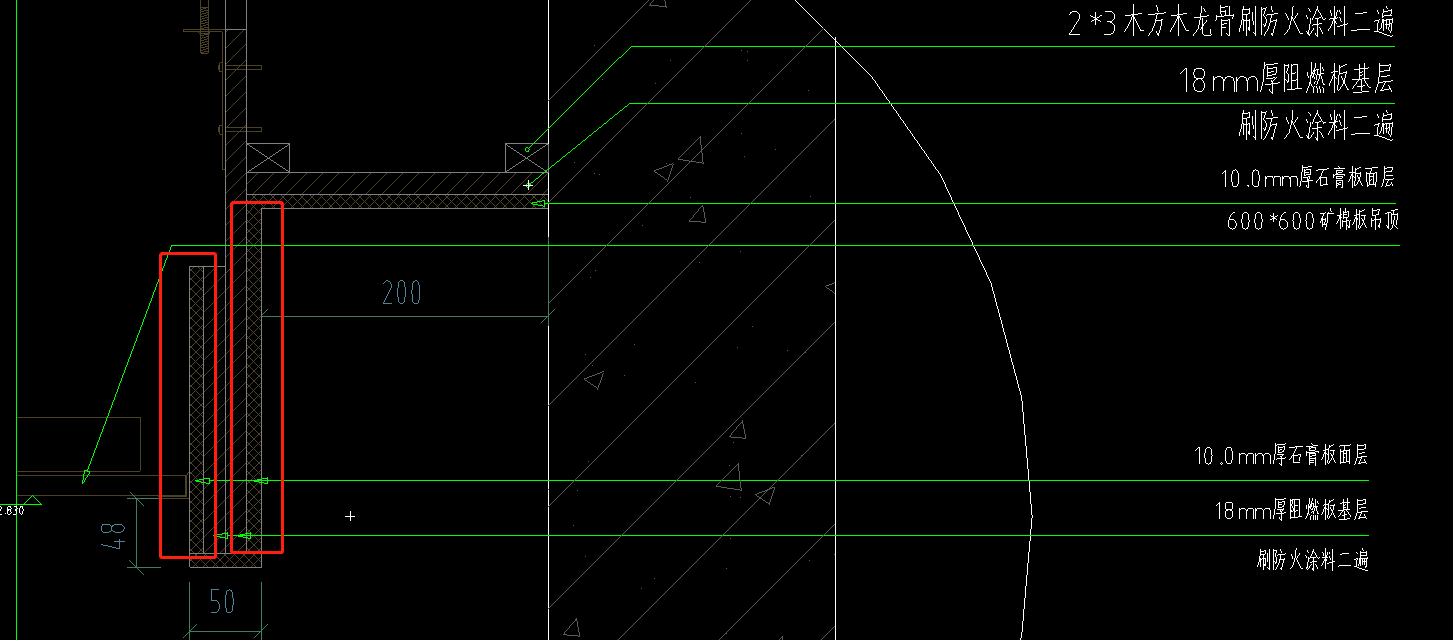

一个棚改项目,合同价1490万,结算价2400多万,清单项不多,就15项,超出合同工程量特别多,有些超出30%多了,我这边是做审计,合同约定与中标工程量偏差超过15%的综合单价调低,偏差低于15%的调高。 1、我现在主要是想问下清单9.6.2条计算公式里面的P1(按照最终完成工程量重新调整后的综合单价)怎么取?跟业主商量吗?原合同没有说明这个问题; 2、还有一个情况,该工程外立面改造,投标清单中是双排外架,结算中二层有挑板的立面部分他们按三排计量,就是平方乘1.5,他们的解释是挑板挑出来1米多,如果搭在挑板外面,里面就施工不了,如果搭在里面,挑板上、檐口上的瓦做不了。我觉得不合理,加上他们没有关于这个问题的方案给监理、业主审批,我只按双排给他们算这样行吗? 3、还有就是他们外架是按外架水平投影面积算,这样也应该不对吧,应该按清单规则,按建筑外边线设影计量 麻烦大神指点,本人是审计新手!感谢!!!
如果没找到您想要的答案,试试直接提问吧!
尊敬的“{{nickname}}”,您好!
答疑解惑——建筑行业领先的互动问答平台
答疑解惑——建筑业(造价行业)领先的互动问答平台
您的问题已发布您的回答已提交
大多数问题会在7分钟内获得回答,感谢您的耐心等待
恭喜获得答题积分奖励,帮助他人,成就自己。
采纳优质答案,更可获得积分,兑换礼品哦!
高质量答案更易被采纳,获得额外高额积分奖励!
专家榜
数据更新时间 : 2025-03-12
天降福运!积分,经验值等福利在等着你哟,快来签到吧
还有0条追问正在审核中,请稍后回来查看
