加固,指对可靠性不足或业主要求提高可靠度的承重结构、构件及其相关部分采取增强、局部更换或调整其内力等措施,使其具有现行设计规范及业主所要求的安全性、耐久性和适用性。
加固的目的是为了提高结构的安全性能,确保其能够承受预期的负载和使用条件,同时也是为了延长建筑物的使用寿命。
加大截面加固法:采取增大混凝土结构或构筑物的截面面积,以提高其承重力和满足正常使用的一种加固方法。可广泛用于混凝土结构的梁、板、柱等构件和一般构筑物的加固,适用范围:可广泛用于混凝土结构的梁、板、柱等构件和一般构筑物的加固
一、扩大截面加固算量难点:
难点1:加固图元遇到不同图元类型的客体钢筋计算不同
难点2:加固钢筋计算有独立的图集规范,目前只能手算
难点3:增加截面加固钢筋种类多,节点复杂,手算难
二、柱扩大截面加固操作步骤

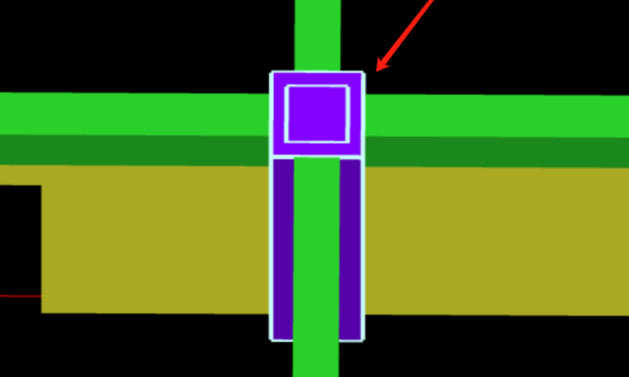

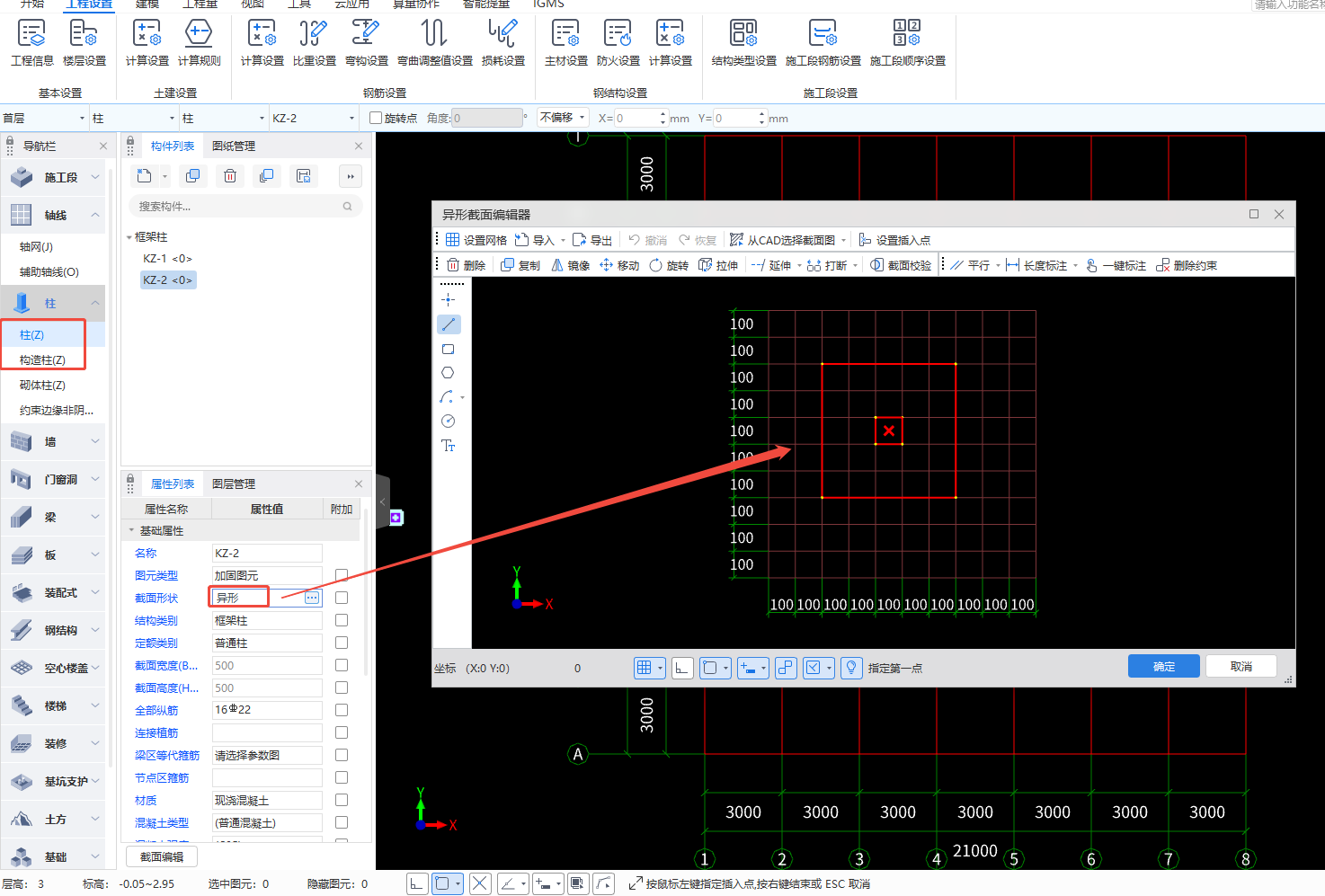

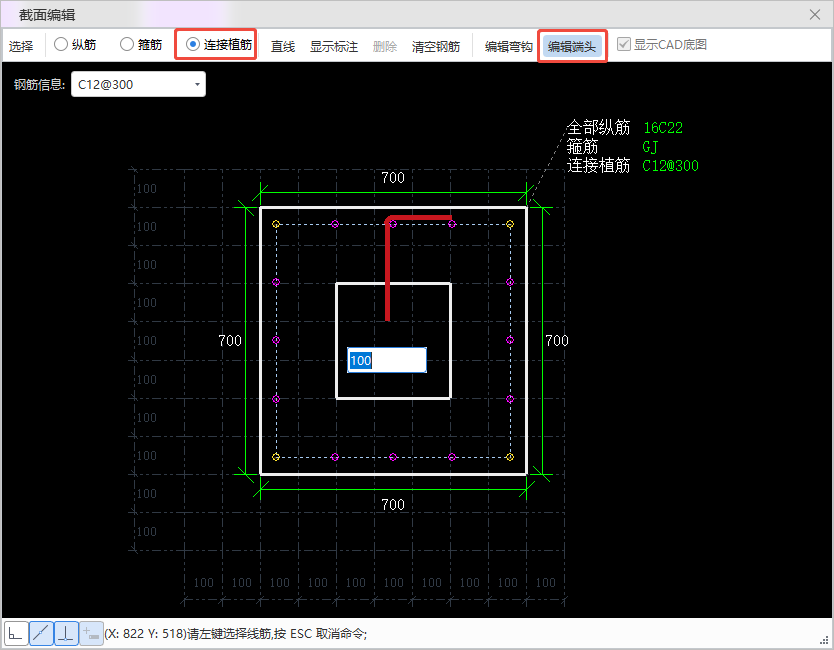

2.1对于柱扩大截面加固,需要新建异形【柱/构造柱】构件,将图元类型修改为【加固图元】,在截面编辑器中绘制“回”字形截面,和需要加固的柱图元重叠布置即可,如下图所示。
2.2绘制侧面连接植筋
在异形【柱/构造柱】的截面编辑器中,选择【连接植筋】钢筋,可选择纵筋或柱内壁为参考点,在截面编辑器中绘制【连接植筋】。
随后可以使用编辑端头功能,调整植筋伸入长度。

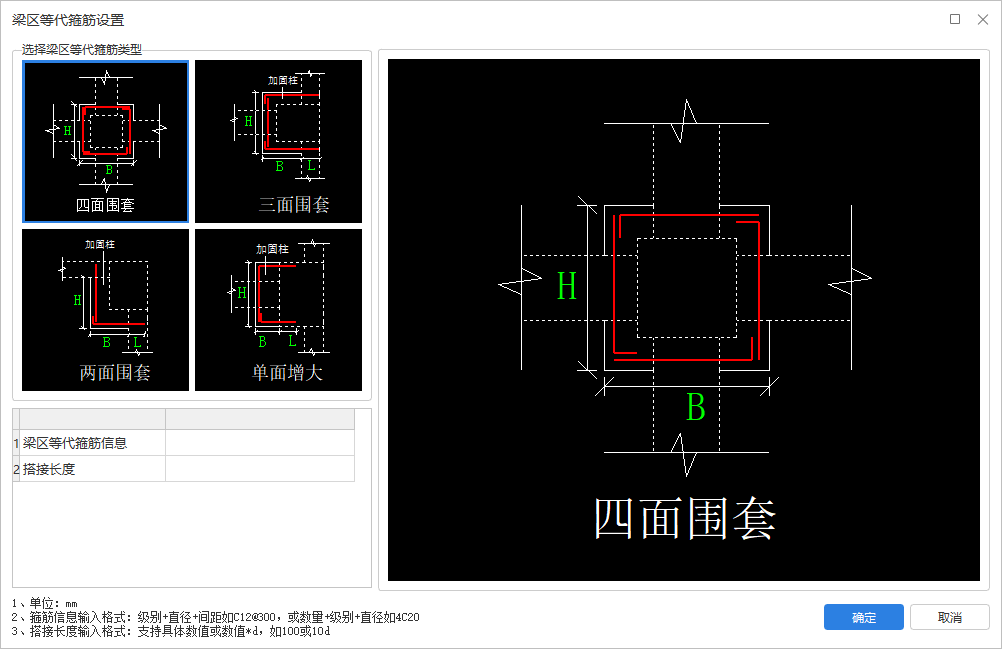

2.3梁区等代箍筋
新增梁区等代箍筋属性,支持选择四面/三面/两面/单面参数。加固柱/构造柱/型钢砼柱遇到加固梁时,不计算梁区等代箍筋,箍筋计算方式同原有方式。加固柱/构造柱/型钢砼柱遇到普通梁时:计算梁区等代箍筋。
箍筋总长度(四面围套)=2*(B边-2bhc+H边-2bhc)+搭接长度*4
箍筋根数=梁净高/间距,向上取整。
三、钢筋计算
3.1钢筋计算节点:加固柱顶部遇普通板的纵筋构造
如果上下都有加固柱,纵筋遇到现浇板通长计算。
如果上部没有加固柱,需要根据节点计算纵筋。

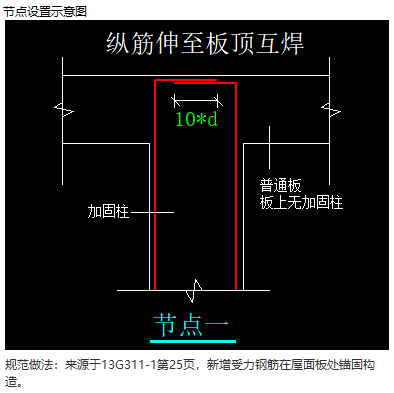

节点一:纵筋伸至板顶互焊10d,10d可修改为任意数值。

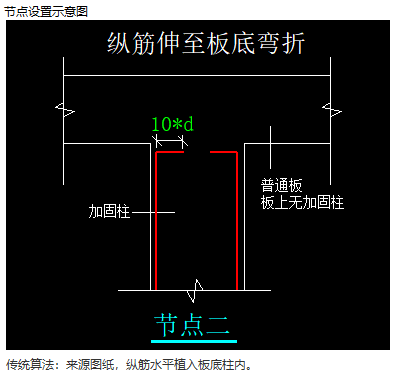

节点二:纵筋申至板底弯折10d,10d可修改为任意数值。
3.2钢筋计算节点:加固柱底部遇到普通图元的纵筋构造

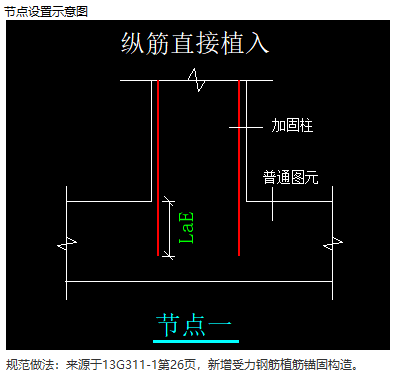

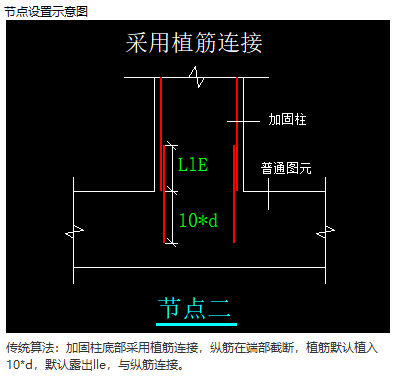

节点一:纵筋植入普通图元lae,lae可修改为任意数值。
节点二:采用植筋连接(纵筋算到普通梁底部,搭接短植筋),搭接长度10d,可修改为任意数值。

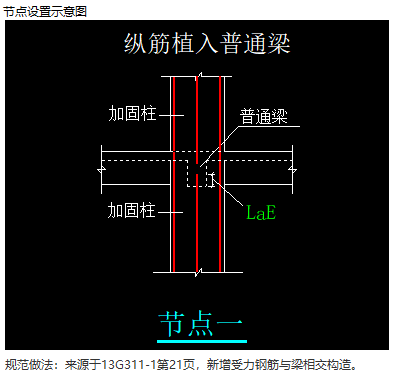

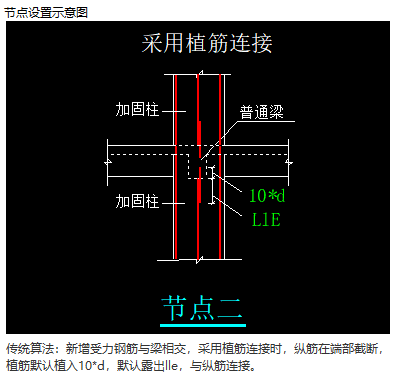

3.3钢筋计算节点:加固柱遇到普通梁纵筋构造
加固柱遇普通梁后,纵筋断开计算,软件提供了两个钢筋计算节点,默认值为节点一。
节点一:纵筋植入梁内lae,lae可手动修改为任意数值。
节点二:采用植筋连接(纵筋算到普通梁底部,搭接短植筋),搭接长度10d,可修改为任意数值。

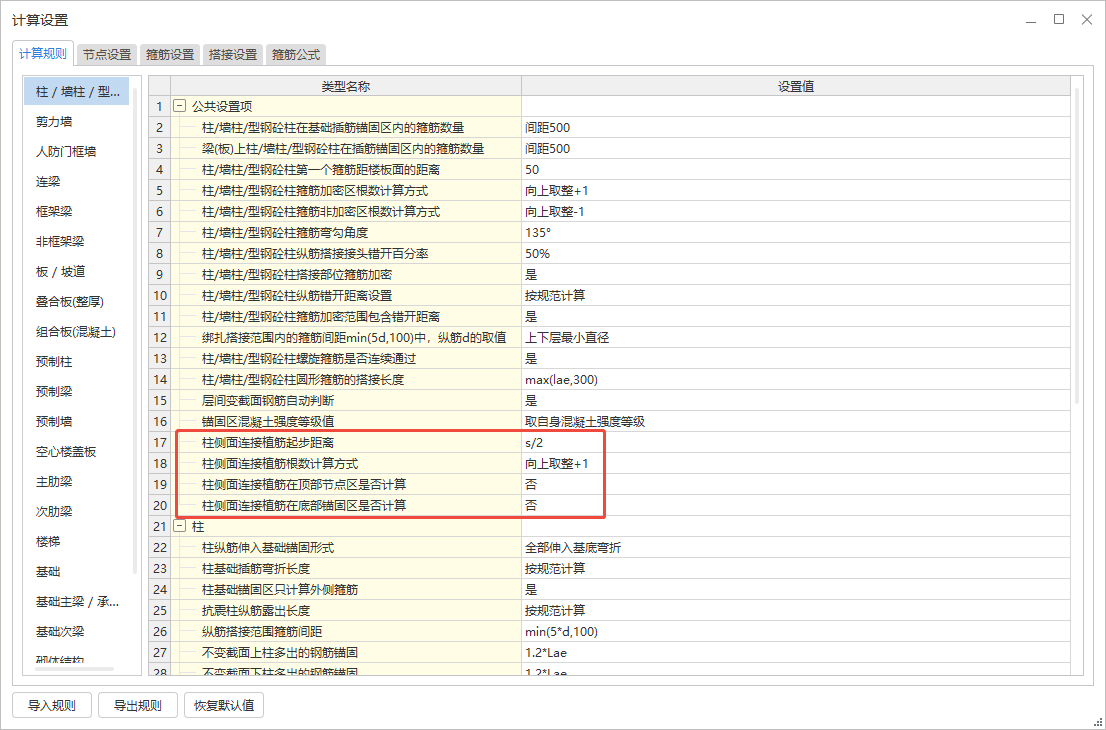

3.4钢筋计算设置
对于【侧面连接植筋】,新增侧面连接植筋在节点区/锚固区是否计算的设置,默认不计算,只在中间柱身范围内计算。支持设置侧面连接植筋的起步距离,默认s/2,可修改为任意数值。支持设置侧面连接植筋的根数计算方式,默认向上取整+1,提供多种选择方式。
3.5钢筋三维

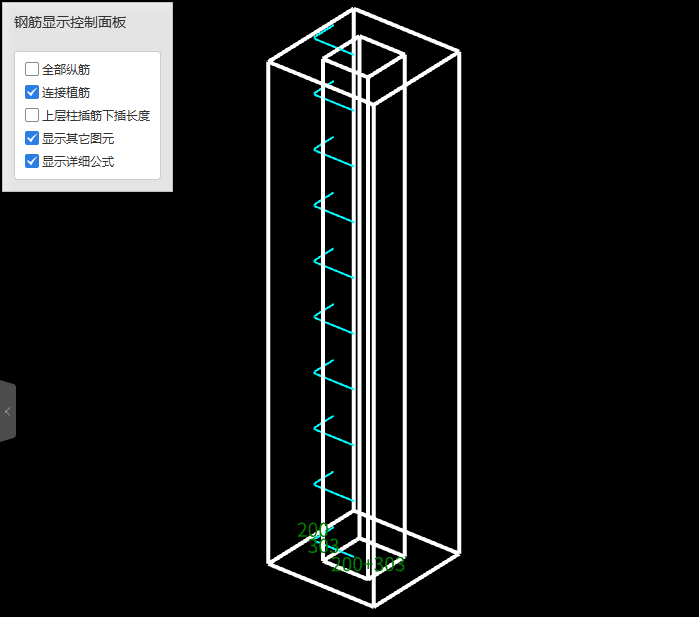

支持查看【连接植筋】的钢筋三维。
四、土建计算

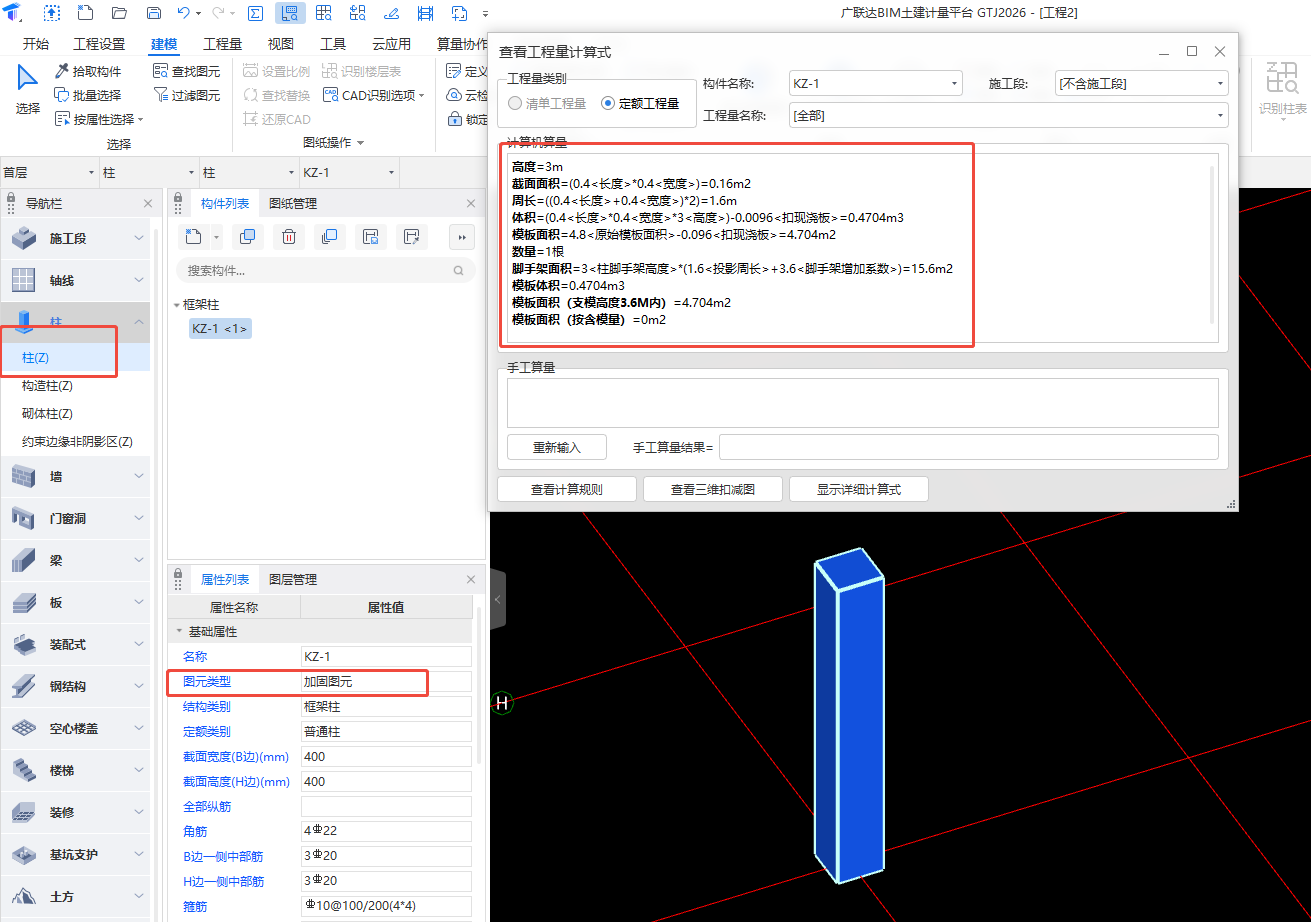

加固柱与普通柱的土建工程量计算相同,未做改动。普通图元能出的工程量,加固图元都会正常计算。
共28条评论

本号主打造价实用内容,案例、技巧分享。
已发表98篇文章
头条热榜 换一换
- 【定额探究】这样的定额含量合理吗?
- 刚刚通知,密训资料限时领!25 一造考试冲刺倒计时 107 天,吉林报名即将结束
- 2026版算量产品重磅升级!分享你的算量秘籍,即享限时专属好礼~
- 那些大型水利项目,累惨了中年造价师们!【评论有礼】
- 附获奖名单 | 干混砂浆罐式搅拌机的台班费该不该扣? #开杠有理 第二季 (第七期)
- 1 不是吧,居然还有人不会造价分析!
- 2 城投公司董事长被带走调查!
- 3 住建部:二级建造师可在全国范围内执业!
- 4 24新清单为什么是GB/T,这些必须在9月1日前了解
- 5 工地上常见措施筋,你要全了吗?
- 6 为了更好地理解和应用 24 清单以减少争议
- 7 一分钟教你学好二次结构
- 8 住建部:因业绩造假,撤销中国核工业第二二建设公司特级资质!
- 9 住建部门:退休建造师彻底出局!
- 10 出国干工地,一年能挣多少钱?
- 11 报名即将启!【更新4个地区】2025 年一级造价师考试报名通知:多地已公布,速看关键时间节点!
- 12 EPC总价合同中,因设计优化导致部分清单项目未施工对应的费用,在工程结算中能否被扣减?
- 13 工程人/造价人有专属自己的DeepSeek!
- 14 江苏一大型特级建企破产!
- 15 中铁、铁建中标370亿大工程!
- 16 16节造价全专业课免费开放!从识图到结算,突破年薪30万+瓶颈
- 17 清单再也不怕漏项,图纸对比差异一键生成
- 18 互动有礼 | 1分钟清标通关秘笈——清标小功能价值双周学
- 19 竣工结算编制要点+结算审减应对方案
- 20 新版《清单计价规范》发布!25年一造会更难吗?
- 21 新计价标准取消工程签证审核权,25年9月实施
- 22 安全生产措施费的主要内容、使用范围及支付原则丨GB/T 50500‑2024
- 23 竣工图怎么绘制,与施工图的区别,一文教会您
- 24 财建规定竣工结算工程价款结算方法、要点
- 25 财建 2004369 号文《工程价款结算暂行办法》
- 26 三年赚百万?海外工程高薪背后的秘密武器!
- 27 项目管控如何避免审减,变更、洽商、签证深度剖析
- 28 钢筋算量总争议?剪力墙设置是关键!
- 29 中交三公局、一公局等中标49亿大单~
- 30 “让你的造价事业再次伟大” 系列之 设计抗裂砂浆厚度为3mm,有什么理由要求要增加1.0mm?
- 31 造价人必知!让工程量清单编制飞起来,就用CAD快速看图提取文字功能
- 32 中建千亿平台公司高管被查!
- 33 💥 结算总被审计卡脖子?今天教你精准调价,告别争议! 💥
- 34 附获奖名单 | 花岗岩坡道铺贴:侧面算量是合规诉求还是施工方“碰瓷”?#开杠有理 第二季 (第六期)
- 35 CAD计算面积?如何让你的面积计算效率提升10倍!
- 36 24计价标准中“工程量清单缺陷”调整合同价款的原则如何落地
- 37 给水排水管道工程量计算-批量测量一键完成
- 38 结算被砍30万?八成是栽在市政审计最常撕逼的6大争议点
- 39 以冠军之名 共赴算量新征程
- 40 《建筑工程建筑面积计算规范》解读楼梯工程量计算
- 41 楼梯算量总被质疑?3招让你从“心虚”变“硬气”!造价人必看实战指南
- 42 变更和洽商记录的要点,项目管控有依据
- 43 定额到底是什么(精品)
- 44 市政算量总加班?3秒搞定检查井的“神技”要公开了!
- 45 400页高频问题集PDF免费领取(内含计价、土建、安装)
- 46 发包方故意拖延结算怎么办?
- 47 仅剩1地未发布一造报名通知!
- 48 常规C10、C15、C20、C25、C30混凝土配合比
- 49 地下室电气算量效率低?90%的人输在这3步!
- 50 新版清单计价标准关键变化解读:6大变化+3条策略
