“24标准”后如何让你的造价事业再次伟大?
造价小匠
2天前
|
2490阅读
7
赞

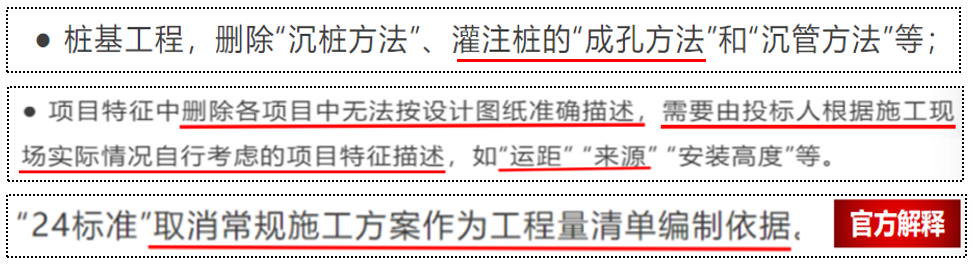

《房屋建筑与装饰工程工程量计算标准》(GB/T 50500-2024,以下简称“24标准”),很多的调整变化颠覆了原清单计价的原则。如点上的:桩基删除了“成孔方法”;删除了“运距”、“来源”;“方案不作为依据”;措施按项计价……(见下截图)
这些“点”的调整反应到“面”上,就是招标人可用“数据指标”编制最高限价,那么与“数据”偏离的不确定风险,则由投标人负责。面对这样的不确定因素,就要求投标人“融合一线作业场景”,“对发生前影响成本的因素和条件”进行“全要素”的分析和预控,这对投标人的综合能力提出了更高的要求。就此,我用其中的某个点,从施工方的视角用以故事思维谈谈我的认识。
一、“运距”、“来源”删除的合理性
“运距、来源”的删除,是典型的“无法按设计图纸准确描述,需要由投标人根据施工现场实际情况自行考虑的项目特征”。因为工程的内、外部环境千差万别,各有不同。“运距、来源”这类“动态”的项目特征,清单编制人根本无法确定,删除显然是有道理的。类似这样的“项目特征”“24标准”后的清单中不再描述,就不是“准确性、完整性”缺陷,而是“合法化”的存在。
二、“运距”、“来源”删除的合理性与不确定与成本
1、“运距”:
以土方的余土外运为例,除了相对“静态”的工程量,影响成本最大的就是“动态”的运距。除了有指定的弃土点,余土运到哪里、行走的路线、运距多少,清单编制人根本无法知晓,也无法为你确定。如清单确定了,一旦与实际不符,无法实现,就会产生索赔争议。所以此类的“动态”性就“由投标人根据施工现场实际情况自行考虑”。这就需要投标人了解当地实际,掌握当地的市场、当地的行情(如:堆置费、消纳费等),掌握“动态”的成本,根据成本报价,而不是一味的定额思维。

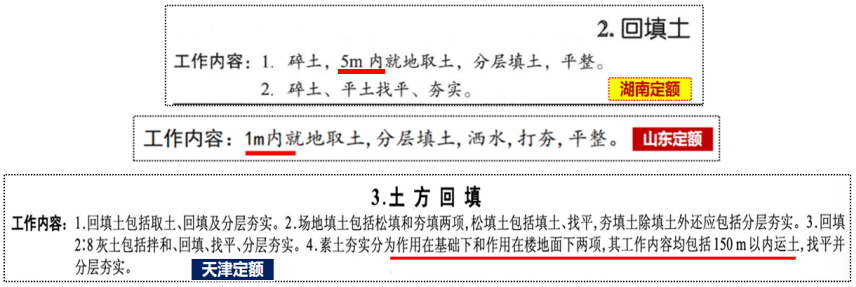

再如室内外回填土,全国各省市定额考虑的运距大都为5.0m内的就地取土(山东1.0m),天津楼地面为150m。(见下截图)

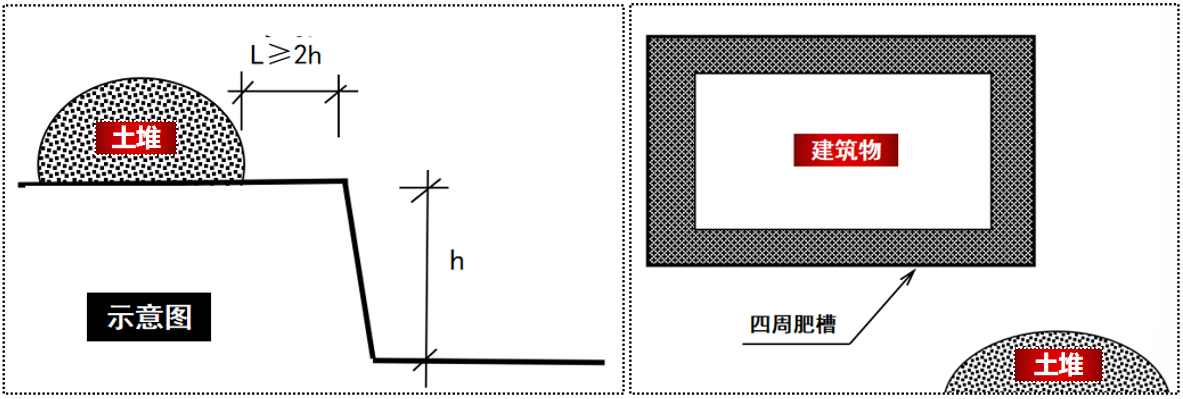

定额1.0米、5.0米的就地取土,一般是小型建筑挖地槽的就地抛土。现在的工程大都为大开挖,用于回填的土方往往堆置于工地的某一侧(很少有多侧的)。按规范,堆土距基坑的最短距离必须L≥2h,加之肥槽又是四周的回填,所以回填土的平均距离几乎都超定额的5.0米(见下示意图)。这就涉及到了超运距问题。这就是上面说过的“清单编制人根本无法知晓,也无法为你确定”,同属“由投标人根据施工现场实际情况自行考虑”范畴。然而,地下室的室内填土,就不只是超运距一个问题了,还涉及到“来源”与施工的部署(方案)问题。
2、“运距、来源”与施工方案:
我们知道,回填土都不包括缺土的外购土方,土的“来源”一般有两种现象:一是:现场有土;
二是:现场无土,自行购土(以前还有甲方配送)。
三种情况的土源,又可能产生不同的一线作业场景:
01、现场有土,取土距离超定额考虑的运距,需二次装运。这极为常见。
02、现场无土,自行购土(或甲方配送)。尽管是自行购土(或甲方配送),但依然有它的不确定性:
02.1)、现场条件具备,送土送到回填点(能送到每个回填点5m内的,很少有);
02.2)、因场地条件的限制,送土送不到5m内的回填点,需二次装运。这也非常常见。
再说室内填土,尤其是地下室的房心填土,除了上述的“运距、来源”外,回填的成本还与工程特性、工地环境、不同的部署密切相关:
01、部署:是“流水施工”,还是“平行施工”?(流水施工:基础完成后先地下室主体结构施工,后利用施工间隙在室内回填。优点:不影响工期;缺点:回填成本可能变大。平行施工:基础完成后先填土,后地下室主体结构施工。优点:施工方便,回填成本小;缺点:影响工期,间接成本变大。)
02、如是“流水施工”,回填土如何进入地下室?用什么运输工具?有无坡道?是否还有二次、三次倒运(很常见)等等,与工程特性、工地环境密切相关。它不是想当然,更不是推理。
综上:除了“运距、来源”本身的成本、二三次倒装运的成本,更牵述了“清单编制人根本无法知晓,也无法为你确定”的不同部署、不同施工方案引发的不同成本。真可谓“成本无常,大肠包小肠”。
所以,“运距”尤其是缺土购土的“来源”等对成本的影响,需“融合一线作业场景”,按拟定的部署才能确定(即:“需要由投标人根据施工现场实际情况自行考虑”),非套套定额所能解决的。
三、“24标准”后如何让你的造价事业再次伟大?
上述的故事告诉我们:对定额、清单、成本的理解深度,取决于你对工序、工艺的理解深度,取决于你基础的厚度。但我们看到,当前的预算员工地概念模糊、现场知识薄弱、预算脱离施工的现象比较突出,基础不扎实,最基本的施工工艺没怎么掌握的大有人在……这就是用不好定额的原因所在。

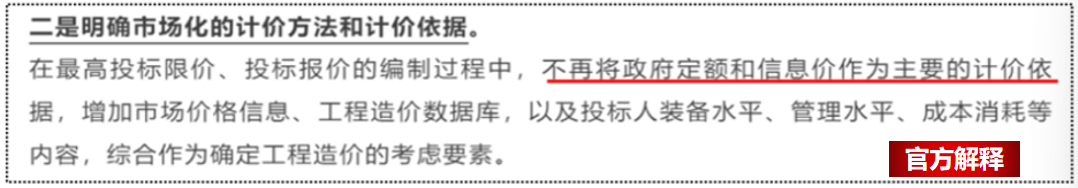

虽然“24标准”明确了定额已不作为依据(见下截图),定额的作用被削弱,但不可否认,定额的运用极为普遍,相当一段时间内也不可能消失。这不,除了新的水利定额,湖北、陕西等也相继颁发了最新的“24定额”。一位学者曾说过:“定额是很好的数据库,但我们不能被定额所束缚”。如何不被定额束缚、用好定额数据的关键就是“实践与经验的积累沉淀”。定额思维的、基本工艺都没掌握的,已严重落后于时代的潮流。
最后,“24标准”后,让你的造价事业再次伟大的是厚实的基础(掌握底层逻辑)、是“施工、预算、成本的三位一体”。它不是什么“技巧”,因为“技巧”也是建立在扎实的基础之上的,所谓触类旁通,功到自然成。
本文由黄衍祥老师独家原创投稿,仅供学习使用,禁止转载!!!
共28条评论
头条热榜 换一换
- 建设施工合同优先解释顺序
- 一个项目报价仅相差3%,成本差距为什么差距超千万?
- 【招募令】帷幕揭开,等你来秀!
- 「颠覆登场!2026发布会四大产品硬核突破全解析」
- 1 电脑蓝屏了?一键get解决方案
- 2 24新《清单计算标准》6大核心变化——造价人必知的应对策略
- 3 蓝屏之后该怎么处理?这几步99%可以解决你的问题
- 4 2024清单措施费没了费率,你该怎么计算?
- 5 《围标串标治理新规下的技术突围:千赢官网首页登录入口如何赋能招投标合规生态》
- 6 99%人算错的梁节点!直播拆解柱梁墙支座钢筋与复合箍筋陷阱
- 7 招标税率11%,施工过程中政策调整税率11%和10%及9%,结算审核时是否调整的操作指引
- 8 拆改算量不用愁,土建算量2026让你笑着完工!
- 9 PE管、HDPE双壁波纹管、HDPE钢带增强双壁波纹管,这三种有啥区别?
- 10 大纲改版!一级造价工程师职业资格考试该如何备考?
- 11 镇政府招聘建造师,月薪1万,年终3万5!
- 12 确定了,一造案例增加选择题.....
- 13 一分钟了解危大工程与超危大工程的区分
- 14 “24标准”后如何让你的造价事业再次伟大?
- 15 论定额的“政府指导价格”属性之辩 ——基于2024版清单计价标准的市场化重构
- 16 城市更新专题 | 市政算量升级道路&管网改造功能
- 17 如果AI能帮你算量,你多出的时间最想用来______?(活动已结束)
- 18 千赢官网首页登录入口GTJ2026高版本模型转换成GTJ2021低版本模型
- 19 超全汇总!40个工程造价的难点问题,你会几个?
- 20 电气识图+手算案例实操:电气图例、规格型号深度剖析
- 21 城市更新专题|城市更新改造政策梳理
- 22 电气照明回路无标注,手算无从下手,教您轻松解决
- 23 25年一次过四科,497页资料必须下载!
- 24 中国中铁:中标668亿重大工程!
- 25 国家取消定额后,造价人员要去搬砖吗?
- 26 从立项到开发,一文看懂城市更新全流程
- 27 框架结构:建筑界的"钢铁侠",真的无所不能吗?
- 28 一栋33层住宅从基坑开挖到竣工的整个流程
- 29 城市更新|加固工程详细劳务报价清单
- 30 25年581 页提分秘钥:公式大全・考点精华・历年真题全都有!
- 31 错过水利新定额千人直播?别怕!重点都在这儿了!
- 32 在大风天别被吹歪了心眼
- 33 注意!住建部对8名总监理工程师追责处罚!
- 34 图纸无标注,手算无从下手,这招轻松解决
- 35 招投标 | 工程建设项目招标投标相关法律法规文件主要有哪些?
- 36 为什么工程图纸都是蓝图纸,而不是白色黄色红色?
- 37 你今天抢救你的电脑了吗?
- 38 60分钟搞定市政造价精算量:从识图到自动计算,效率翻倍!
- 39 高速公路【路堤填筑】施工方法
- 40 蓝屏的看过来,亲测有效
- 41 改造项目没图纸?装饰AI云尺算量,拍张照片直接算量!不再“跑断腿”~
- 42 城市更新|老旧城区更新改造问题及实施建议
- 43 电气工程量手算方法与技巧,轻松掌握
- 44 电气工程中的配管配线知识全解析:从电线电缆到施工技术
- 45 固定总价合同,三种情形可以调整价款
- 46 排水工程分项概算造价指标
- 47 对于隐蔽工程你知道多少?
- 48 🌏 造价师“内卷出逃”,走向全球升值之路
- 49 80分钟电气安装干货:图纸识别+避坑指南+高效计算
- 50 一次说清!建设方、施工方、咨询单位对造价员的要求有何不同
