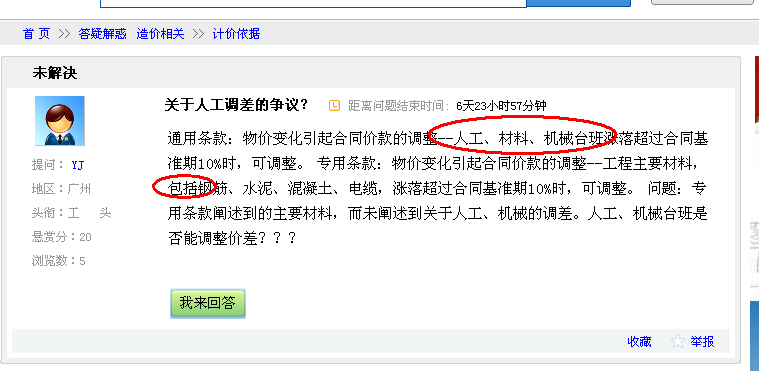

关于人工调差的争议?
通用条款:物价变化引起合同价款的调整--人工、材料、机械台班涨落超过合同基准期10%时,可调整。 专用条款:物价变化引起合同价款的调整--工程主要材料,包括钢筋、水泥、混凝土、电缆,涨落超过合同基准期10%时,可调整。 问题:专用条款阐述到的主要材料,而未阐述到关于人工、机械的调差。人工、机械台班是否能调整价差???
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳通用条款描述的是人材机,而专用条款是描述“包括”,说明就是人材机中包括了什么什么了,这样人工和机械就是可以调整价差的。
2014-02-23 16:53:55
-
人工调整,应根据造价站颁布的人工费调整政策进行调整
2014-02-23 16:56:53
-
人工、机械应该根据实际发生情况只要人工、材料、机械涨幅超过合同基价的10%就应该按照合同通用条款约定按照实际调整人工、材料、机械,应该调整3;专用条款只是具体针对工程主要材料钢筋、水、砼、电力线路说明涨幅超过合同基价10%就应该调整只是具体指明主要材料的范围而已。
