如何破解土方工程中虚实方系数换算的正确应用

在工程结算审计阶段,多数都会遇到土方工程,也正是由于其特殊性,工程量大,施工条件复杂;土方工程多为露天作业,施工受到地区、气候、水文地质和工程地质等条件的影响,而且最后结算阶段,属于隐蔽工程,复核其工程量也仅能从工程资料进行核对。因此也是施工单位在结算阶段重点争取的内容之一,也是利润点比较高的分部工程。这也就成为了结算审计的重点。


一、土方状态定义

虚方:未经碾压,堆积时间≤1年的土壤;

自然方:未经扰动的自然状态的土方;

实方:填筑(回填)并经过压实后的成品方;


二、争论焦点土方案列

项目案例:双方争议的焦点是关于土方的虚实之间的工程量的认知不同,导致项目久拖未结。下面我就简单的介绍一下工程的争议事项。

某教学楼项目土方工程,投标预算中显示有三项土方工程清单项:分别是挖基础土方,基坑回填、余土外运,对所涉及的施工内容无争议,但对工程量清单量却挣的下不了台,主要焦点是回填土方按设计要求需要夯填,施工单位认为既然夯填,土方就是压实方,挖出来土方由自然方变为了虚方,压实方那就应该在自然方工程量乘以1.3变为虚方,虚方再乘以0.67变为压实方。

在不考虑相关系数的情况下挖土1600m³,扣除基础部分所占体积620m³,填方就是980m³,外运为620m³。施工单位对挖方工程量无不同意见,认为回填土方就成为需要回填自然方土方体积980*1.15=1127m³,认为实际回填土方为980m³还要再回填147m³,才能满足压实要求。外运土方工程量1600-1127=473m³,外运土方也成为虚方,还再需要473*1.3=614.9m³。并给出如下的计算依据:

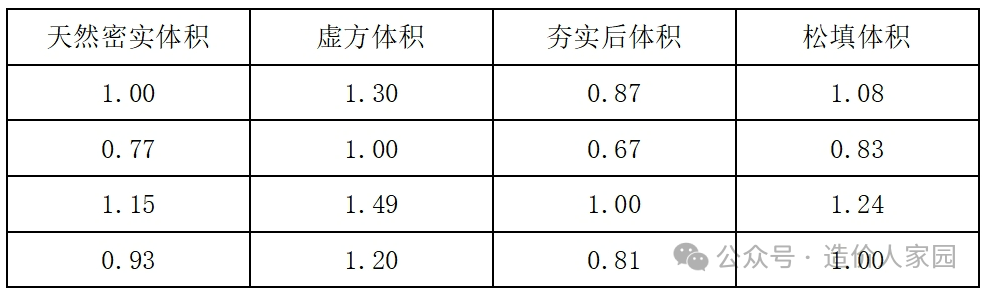

依据一、土方体积折算系数表系数换算


依据二、陕西省09定额消耗量土方计算说明:

机械土方体积以挖掘前的天然密实体积(自然方)为准计算,碾压工程按压实方计算。

看似一切严格按照规则计算,并无什么意见。尤其定额明明就说碾压工程按照压实方计算,这就需要压实体积,挖方是自然方,回填也是挖出来的自然方土方,就需要压实的系数了。


三、正确理解定额计算说明

定额作为时代的产物,是衡量工程造价的有效手段,制定统一的工程计算标准和工作内容,综合了相关内容,基本上都是综合定额,比如房建机械土方工程,就综合了土壤类别、施工机械类型、规格。针对上述争议问题,套用清单定额后,在工料机中就不难发现土方的虚实问题:

1.人工土方回填夯实招投标专题

2.机械土方回填夯实土方工程土方



从述回填土方含量中,可以明显的看出1m³的回填土,消耗1.435m³的黏土,可以肯定的说,这已经考虑了相关系数。只是系数各省规定的不同而已。

这也就需要我们造价人员正确理解关于定额计算说明中,尤其是回填土方中按压实土方(压实方)计算,按正常思维理解,从1m³自然地面挖的土方,再回填夯实,是需要再外购土方,因为夯实了,紧扣实际过程和系数表的应用,看视这一连串的逻辑推断并无问题。那个环节出现了问题了,那就是如何正确理解定额计算说明,它反映的是回填土按设计体积计算的土方夯实量,只能说这里面的填土是密实状态。

多数省份也是规定土方的挖、推、装、运等体积均按开挖前的天然密实体积(自然方)计算,回填夯实、碾压定额均按压实后体积计算。


四、什么情况下需要换算系数

1.回填土方需要回运土方,套用相应定额应考虑自然方与压实方之间的换算;

2.土方外运应该在挖土自然方减去回填夯实方乘以系数后,按自然方考虑外运;

综上,土方在考虑回填作业、余土外运、缺土外购时,均需要按需要折算土方夯实体积为自然方。

本文出自:造价人家园


新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
2
收藏 9
评论 3
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

造价小匠

本号主打造价实用内容,案例、技巧分享。

已发表56篇文章

推荐关注换一换

头条热榜 换一换

热门搜索:
热门问题
Baidu
map
