定额套用之辨:细石混凝土找平层借用垫层子目的合理性分析——基于湖北2024定额的探讨
王工说造价
2025-07-21
|
1346阅读
21
赞
定额套用之辨:细石混凝土找平层借用垫层子目的合理性分析——基于湖北2024定额的探讨
湖北省2024系列定额的发布与应用,为造价工作提供了新的标准。定额说明作为正确套用定额的“指南针”,不仅界定适用范围,更明确了取费、换算与调整规则。无论是施工企业控制成本,还是咨询单位提供精准造价,深入理解定额说明都至关重要。
《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2024)对细石混凝土找平层套用规则有明确规定:
厚度≤60mm:执行细石混凝土找平层定额子目(A9-4)。
厚度>60mm:执行混凝土及钢筋混凝土工程垫层定额子目(A2-1)。
规则看似清晰,但以60mm厚度这一临界点进行套价对比,却揭示了显著的成本差异(以下分析均基于定额基价材料费):

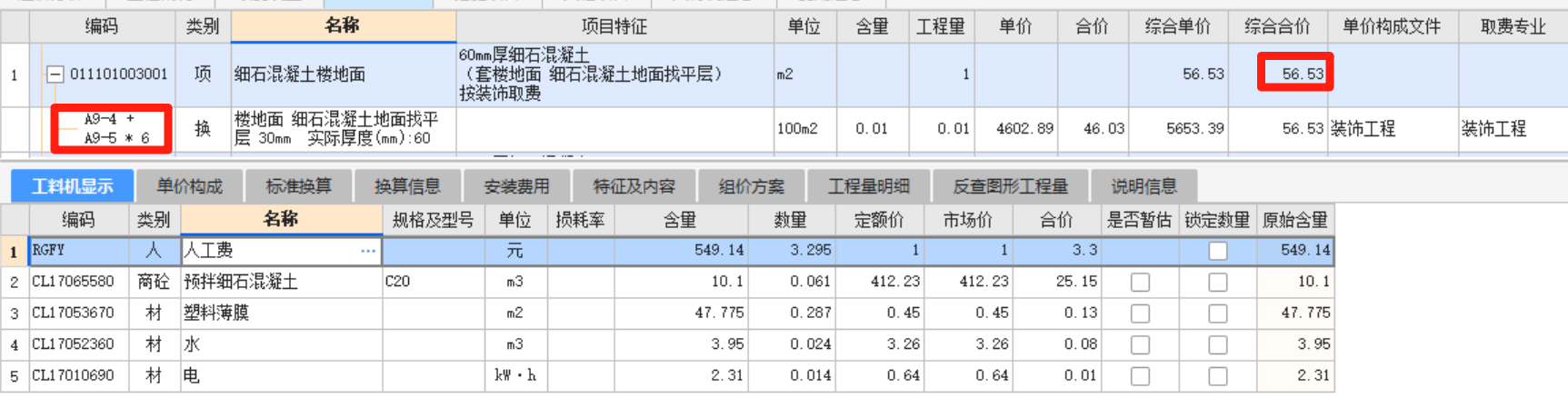

方式1、套用A9-4定额并换算至60mm厚,取费按装饰工程,全费用综合单价56.53元/㎡(C20细石混凝土等材料价均按定额基价计取)

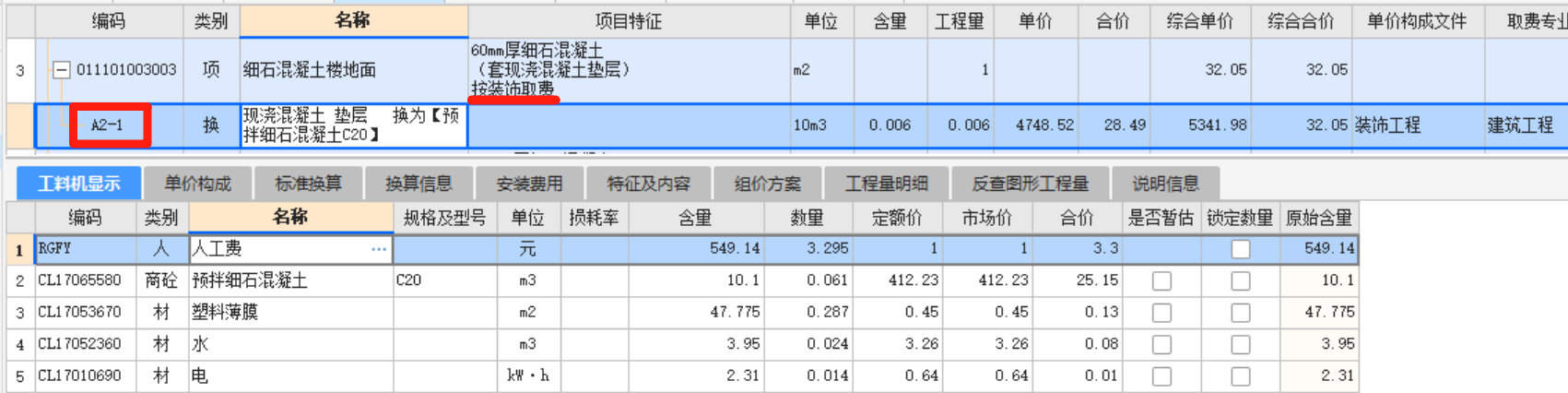

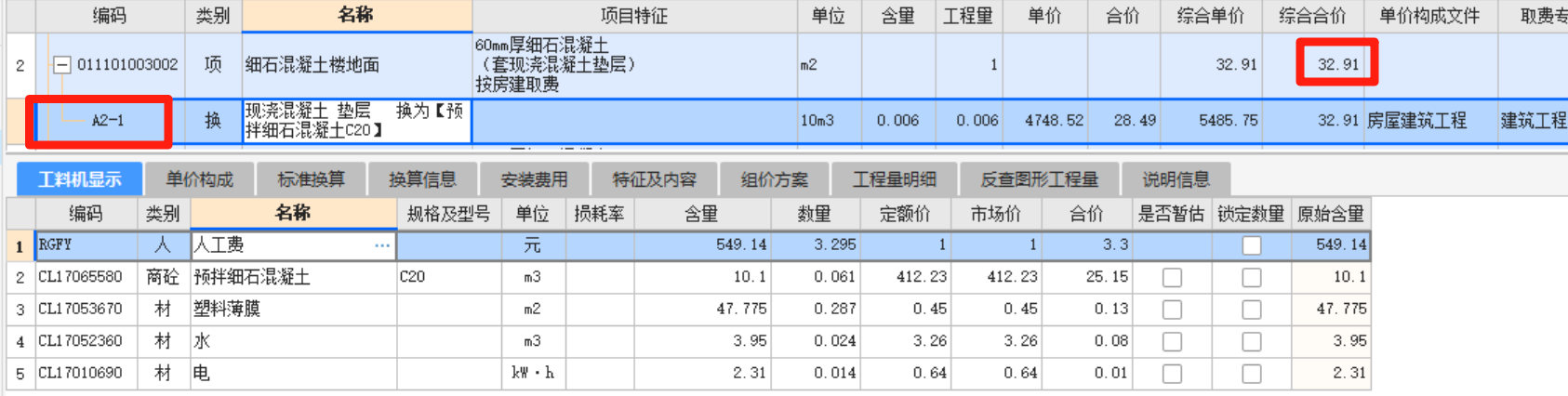

方式2、套用A2-1定额并调整定额工程量至60mm厚对应的体积,取费按建筑工程,全费用综合单价32.91元/㎡(C20细石混凝土等材料价均按定额基价计取)
方式3、套用A2-1定额并调整定额工程量至60mm厚对应的体积,取费按装饰工程,全费用综合单价32.05元/㎡(C20细石混凝土等材料价均按定额基价计取)

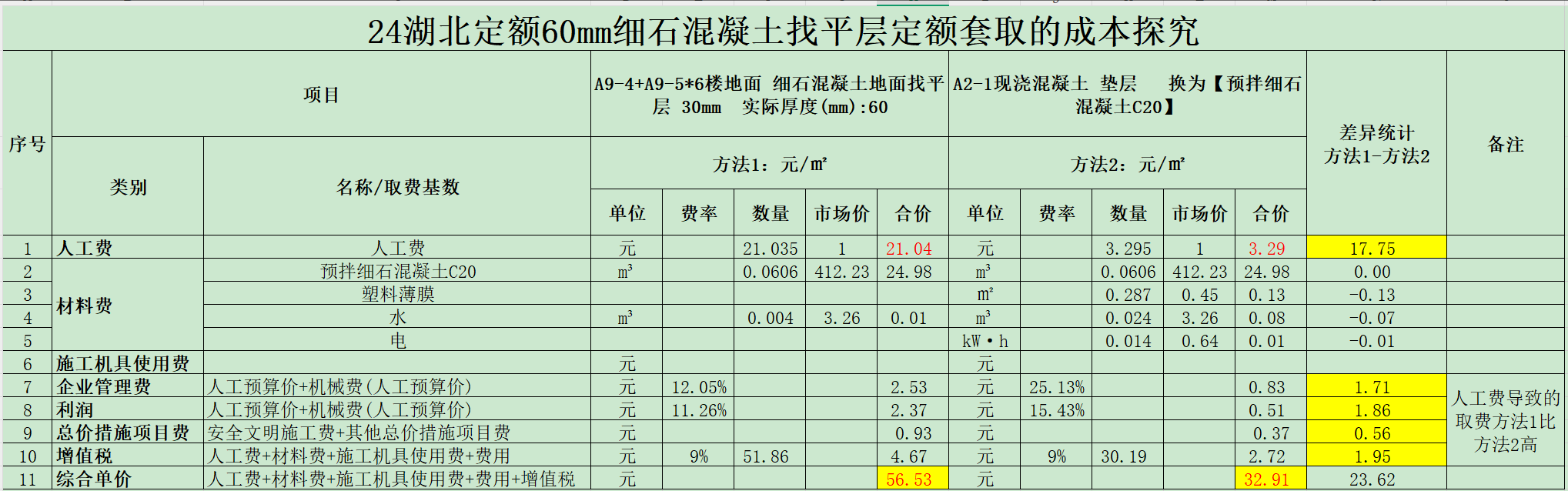

上面方式2和方式3的单价仅仅只悬殊0.86元/㎡,只是取费的影响,这里就不进行下面的比较,现将方式1和方式2进行比较,如图:
通过对比,悬殊的价差根源在于人工费,56.53元/㎡vs32.91元/㎡:单价差距高达23.62元/㎡。
人工费差异是根本原因。方式1(找平子目)的人工费远高于方式2(垫层子目)。由于企业管理费、利润、总价措施项目费及增值税的计算基数与人工费挂钩,人工费的巨大差异直接放大了最终单价的差距。
工序差异决定人工成本,为何相同厚度(60mm)的细石混凝土,套用不同子目人工费差距如此之大?关键在于施工工序的显著不同:
1. 细石混凝土楼地面找平层(对应A9-4):
环境:通常位于室内,空间局限;
核心工序:除基本的浇筑、振捣外,特别强调精找平。包括:抹灰饼、冲筋(确保平整度);
人工需求:找平精度要求高,工序需耗费大量人工工时。
2.现浇混凝土垫层(对应A2-1):
环境:通常位于室外或结构层下,空间开阔;
核心工序:侧重于基础性铺设;
主要工序:浇筑、振捣(密实度)、大致收面(平整度要求相对较低);
人工需求:工序相对简单,对表面精平度要求不高,人工投入显著少于找平层。
争议案例:定额套用分歧在工程变更中的激化
2025年湖北某市学校项目:
原招标:楼地面,60mm厚细石混凝土找平层。
中标价:施工单位按定额规则套用A9-4换算至60mm,单价56.53元/㎡。
设计变更:因埋管需要,厚度增加至100mm。

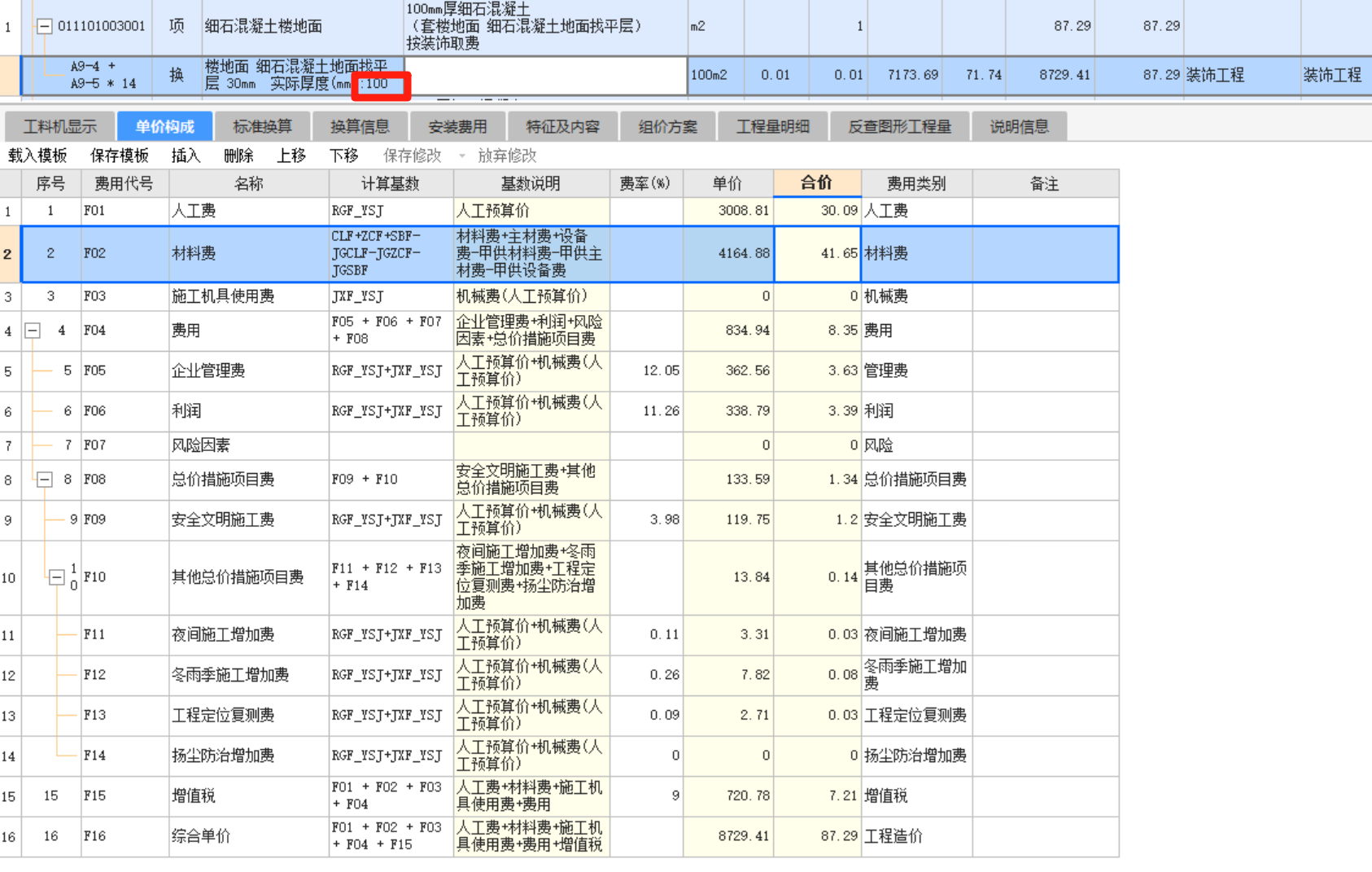

施工单位(按投标口径)组价:套用A9-4换算至100mm,单价87.29元/㎡。(理由:变更后仍是找平层功能,厚度虽超60mm但工序未变)。

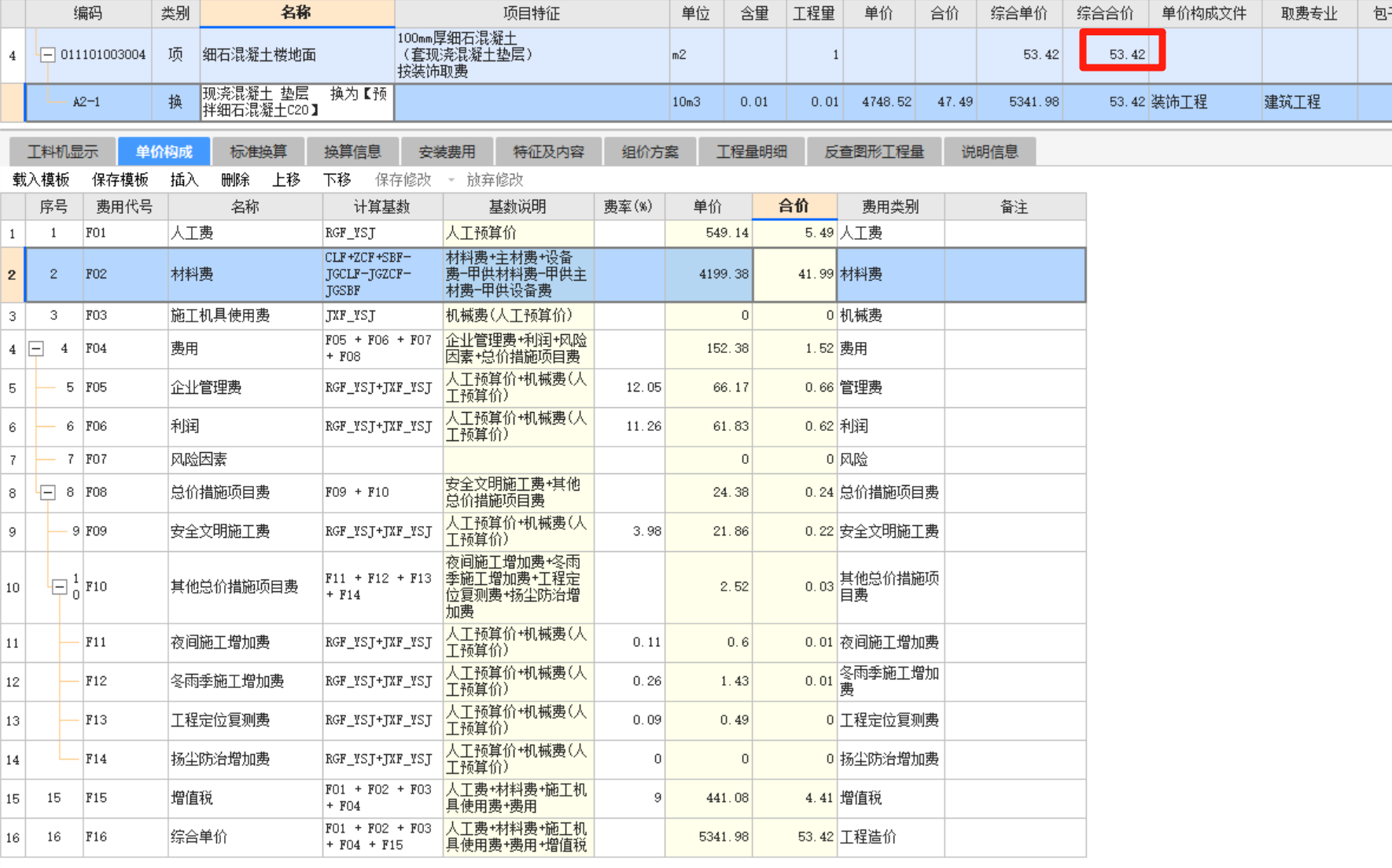

跟踪审计(按定额说明)组价:套用A2-1调整至100mm对应体积,按装饰取费,单价53.42元/㎡。(理由:严格遵循>60mm套垫层规则)。
令人困惑的结果:厚度增加40mm,跟审审核单价(53.42元/㎡)反而比原60mm厚的中标单价(56.53元/㎡)低了3.11元/㎡。施工单位报送价(87.29元/㎡)与跟审审定价(53.42元/㎡)差距巨大(33.87元/㎡)。
争议核心:定额说明的合理性与应用灵活性
此案例并非简单讨论定额说明的“对错”,而是引发对其合理性和应用场景的深度思考:
1.定额说明的“一刀切”临界点(60mm)是否合理?当厚度刚好超过60mm(如61mm,100mm),但施工环境(室内)和核心功能(精找平)未变时,强制套用垫层定额(A2-1)是否准确反映了实际成本?尤其是人工成本?
2.工序差异是核心:案例中的100mm找平层,其“抹灰饼、冲筋”等精找平工序并未因厚度增加而消失。套用垫层定额,严重低估了这部分关键工序的人工投入。
3.成本逻辑的扭曲:审核结果(厚度增加、单价反降)违背了基本的成本常识(材料、人工投入增加,成本应上升),凸显了机械套用规则可能导致的造价失真。
结论与启示:超越机械套用,回归本质理解
当前行业环境,“取消定额”的呼声与各地新定额的发布并存。定额作为造价参考标准的作用毋庸置疑,但其价值发挥依赖于使用者的理解深度:
1.“学定额”是基础:熟练掌握规则和说明是入门要求。
2.“用定额”需智慧:切忌机械套用。定额子目背后对应的是特定的施工工艺和资源消耗。
3.“质疑定额”促优化:当定额规则与实际施工成本产生显著背离(如本文案例),应勇于质疑其合理性,推动定额编制更贴近实际。
4.“优化使用”是方向:造价工作的核心竞争力在于灵活运用定额。这要求:
深入理解施工工序:掌握不同工作内容对应的实际人工、材料、机械消耗差异(如精找平vs.基础垫层)。
分析项目具体情境:考虑施工环境(室内/外)、功能要求(是否需要精平)、技术特征。
基于成本逻辑判断:定额套用结果是否符合基本的成本规律?如否,需探究原因并寻求更合理的组价方式(如对垫层定额进行合理换算补充人工,或论证特定情况下突破说明的合理性)。
湖北2024定额关于细石混凝土找平层厚度临界值的规定,在临界点附近及功能未变仅厚度增加的情况下,容易引发显著的价格差异和结算争议。究其根源,在于找平层与垫层在施工工序(尤其是精找平要求)上存在本质差异。本文案例生动展示了机械套用规则可能导致的成本扭曲。造价工作者应超越定额条文的字面约束,深刻理解工序差异对成本的影响,结合项目实际情况灵活、合理地运用定额,才能真正为委托方提供科学、准确的造价成果,并推动定额体系自身的不断完善。唯有将“学、用、疑、优”融会贯通,方能游刃有余于定额世界。
定额反应的是一种水平,而非数字本身。
共28条评论

一级造价师(土建+交通)、二级建造师(房建+公路)
已发表3篇文章
头条热榜 换一换
- 【定额探究】这样的定额含量合理吗?
- 叮!您的千赢官网首页登录入口《打怪升级年报》已到账!
- 2026版算量产品重磅升级!分享你的算量秘籍,即享限时专属好礼~
- 迪士尼、环球影城门票免费送!来这场建模活动就能实现~
- 绝了!一造冲刺这么学,反而更容易上岸!
- 1 住建部:二级建造师可在全国范围内执业!
- 2 工地上常见措施筋,你要全了吗?
- 3 AI识别!BIM安装计量2026新体验
- 4 24计价标准中“工程量清单缺陷”调整合同价款的原则如何落地
- 5 为了更好地理解和应用 24 清单以减少争议
- 6 新版《清单计价规范》发布!25年一造会更难吗?
- 7 项目管控如何避免审减,变更、洽商、签证深度剖析
- 8 以冠军之名 共赴算量新征程
- 9 造价人必知!让工程量清单编制飞起来,就用CAD快速看图提取文字功能
- 10 给水排水管道工程量计算-批量测量一键完成
- 11 工程审计需提供哪些资料清单? 这些都是重中之重
- 12 结算被砍30万?八成是栽在市政审计最常撕逼的6大争议点
- 13 《建筑工程建筑面积计算规范》解读楼梯工程量计算
- 14 墙砖压地砖和地砖压墙砖区别解析
- 15 审计问题整改认定标准
- 16 造价人必知: 工程量清单计价VS定额计价,学会不踩坑!
- 17 陕西2025新计价体系落地指南(一) ——费用归属变化点、结构性调整梳理
- 18 GTJ2026 新版本!新体验!
- 19 常规C10、C15、C20、C25、C30混凝土配合比
- 20 变更和洽商记录的要点,项目管控有依据
- 21 从识图到手算深度剖析电气工程量计算技巧
- 22 发包方故意拖延结算怎么办?
- 23 工程计价争议18个典型案例分享
- 24 这些CAD图纸绘制规范,让你画图/改图效率翻倍(画图经验分享)
- 25 刚刚通知,密训资料限时领!25 一造考试冲刺倒计时 107 天,吉林报名即将结束
- 26 竣工图绘制要点+结算编制技巧总结!
- 27 又一大型特级建企扛不住了!
- 28 安全生产措施费与安全文明施工费的区别与联系
- 29 定额套用之辨:细石混凝土找平层借用垫层子目的合理性分析——基于湖北2024定额的探讨
- 30 土建/安装/市政全搞定!工程人必备的16节课,手把手教你成为造价高手
- 31 防雷接地计价要点+电气安装手算方法
- 32 CAD快速看图图形识别功能:助力绿化工程量计算
- 33 结算争议如何避免?竣工图编制潜台词大揭秘
- 34 特大省级建工集团加入裁员行列!
- 35 EPC工程总承包管理一定要掌握的18个基本概念
- 36 工程量清单 30 问,造价人员必备
- 37 新定额时代,真实项目案例带你秒懂水利造价如何做到“快准稳”?
- 38 CAD快速看图面积偏移功能:计算平整场地面积
- 39 水利造价24定额权威精讲:新规、争议、实操全搞定
- 40 政府投资项目重点审计的12项内容
- 41 智简操作 给水无忧
- 42 2026版算量软件神级技能,你知道吗?
- 43 中建八局接连痛失2个学校项目!
- 44 户内给水管道工程量快速计算-连续测量轻松完成
- 45 CAD快速看图测量填充面积:助力绿化工程面积测量
- 46 喷淋管道工程量计算-批量测量更轻松
- 47 电气回路导管-批量测量计算管道长度
- 48 建设工程施工合同审查的十大要点
- 49 楼梯混凝土工程量计算详解,《建筑工程建筑面积计算规范》深度剖析
- 50 CAD快速看图快看云盘-实现造价工作多人高效协作
