“24标准”新增“干湿土划分”25%含水率有多少可操作性?
大漠孤烟
2025-07-22
|
698阅读
19
赞
“24标准”去年年尾颁布后,业内掀起了一波学习的浪潮。有面上的“七大变化”、“主要变化方向”;点上“与‘13规范’逐项对比”的官方推送解读;也有民间技术层面、造价成本层面、法律层面的交流探讨……由于“24标准”很多的调整变化颠覆了原清单计价的原则,且在今年9月1日后实施,所以持续的学习热至今未退。下面我窥斑见豹,用“24标准”的“干湿土划分”这个点,谈谈我个人学习的心得体会。
1、“干湿土”的“定额规则”与“24标准规则”

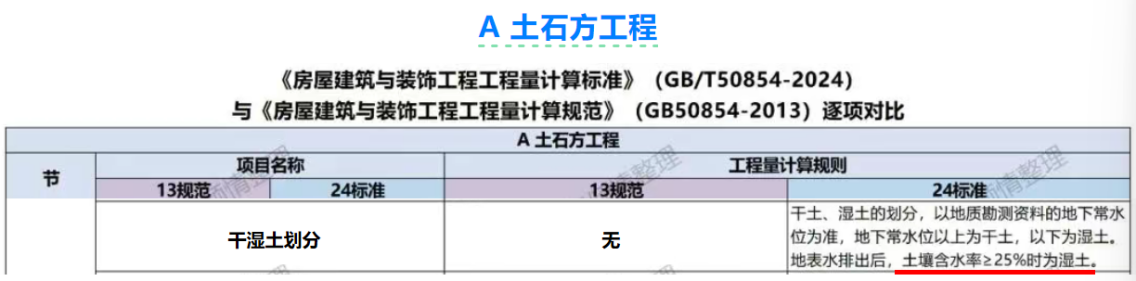

24标准:对比“13规范”,“24标准”新增了“干湿土”含水率25%的量化标准:“干土、湿土的划分,以地质勘测资料的地下常水位为准,地下常水位以上为干土,以下为湿土。地表水排出后,土壤含水率≥25%时为湿土。”(见下截图)

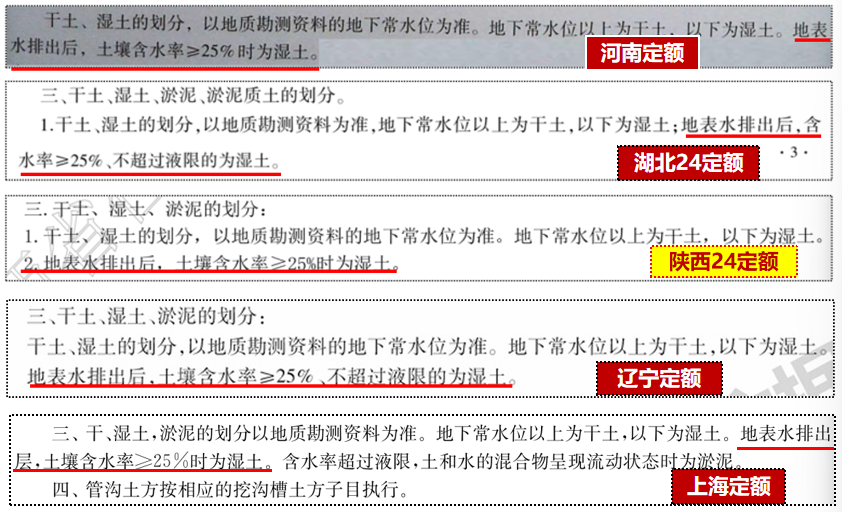

定额:再看全国各省市的定额计算规则,如:上海、宁夏、河南、湖北、陕西、辽宁、湖南定额…… 与“24标准”规则几乎完全一致:……地表水排出后,土壤含水率≥25%时为湿土。(见下截图)
定额的计算规则,适用于定额结算的工程(只是现在很少有这样结算形式的工程),但按定额计算规则执行,很是繁琐:
1、工程开工前,首先需证实积水的合法性,按“方案领先”的原则做好相应的施工方案,并取得甲方、监理的批准;
2、工程开工后,对排水后的含水率进行委托检测,过程中收集好完整资料,并办好相关的手续。如此,竣工结算时方能结算到该部分的费用。
正可谓:
说来容易执行繁,
实际过程不简单。
商技合作多协同,
方能做好预结算。
2、“24标准”25%含水率的量化有多少可操作性?
区别于静态模式的定额计价(定额计价的特征:价格 = 定额 + 取费 + 文件规定,是静态的计价模式),清单计价是动态的计价模式,属于全面成本管理的范畴。所以,我对“24标准”25%含水率量化的可操作性有很多的不解:
1、招标清单、招标控制价的编制阶段,工程尚未动工,谁能确定降水排水后实际的含水率是≥25.0%,还是<25.0%?含水土壤的厚度范围是多少? 答案是:可能大,也可能小,没有确切的数据支撑,谁也不能确定。

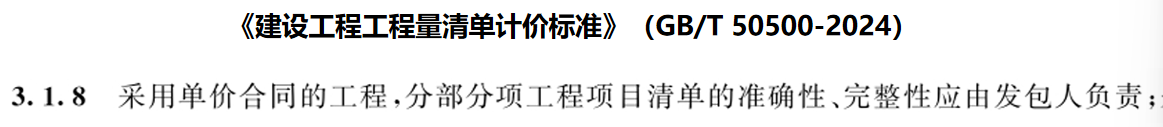

除了甲方在“三通一平”时排水已经做好,且有完整的报告书,对这种可能的双重答案,编制者在编制时根本无法确定。否则,编大了,你自己吃亏;编小了,一旦清单描述与实际不符(总价工程除外),中标人日后提出索赔,你就得对清单的“准确性、完整性”负责(见下截图)。问题是:你想负责吗?答案显而易见。
2、25.0%是具体的量化数据,不能是大概估计数。量化的数据是严谨的,理论上应由有资质的试验室出具,此时工程尚未动工,哪来具体量化的数值?

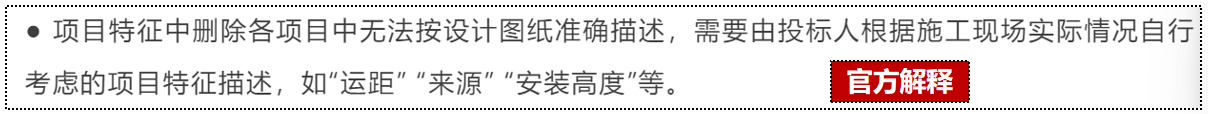

3、因此时一般不可能有准确的量化数据,如你用“24标准”的“无法按设计图纸准确描述,需要由投标人根据施工现场实际情况自行考虑的项目特征描述”来解释(见下截图),招标清单、控制价按积累的历史经验数据编制,让投标人自行考虑。那么,这25.0%的具体量化还有什么意义?“标准”的严谨性在哪里?可操作性又在哪?
“便于计量计价、减少争议”是“24标准”的宗旨之一,既然“运距”、“来源”,甚至有些可以表达的“安装高度”都列为了“无法按设计图纸准确描述”,何必增加严谨的量化含水率数值,给自己穿小鞋、增麻烦呢?
如非要与“13规范”比,那就是在逻辑上似乎严密一些罢了。所以,我认为,“24标准”新增的“干湿土划分”25%的量化,可操作性不大,象征意义大于实际意义。
3、说在最后
1、本文讨论的不是“标准”的合理不合理,意在通过分析弄清事物的底层逻辑,从而更好的理解“24标准”、用好“24标准”,进而掌握成本。因为当下的年轻预算员中,定额思维的现象非常普遍。而“24标准”后,需要我们的是更多的“总价思维”、“成本思维”,而不是定额思维;
2、当前年轻的预算员,工地概念模糊、现场知识薄弱、预算脱离施工的现象比较突出,基础不扎实、最基本的施工工艺没怎么掌握的大有人在……故事只想诠释:什么是“对定额、清单、成本的理解深度,取决于对工艺的理解深度,取决于基础的厚度”;什么叫“懂施工,预算才更精”;
3、假如含水率合同条件允许调整(概率很小),那么,做好过程的控制是多么的重要。否则留到最后结算时,要数据没数据,要资料没资料,将极其被动;
4、本故事的启发:
01)、实践、经验的积累与沉淀是多么的重要;
02)、“24标准”后“让你的造价事业再次伟大”的是:厚实的基础;施工、预算、成本三位的一体。乃学习“24标准”的根本所在。
共28条评论

已发表5篇文章
头条热榜 换一换
- 【定额探究】这样的定额含量合理吗?
- 叮!您的千赢官网首页登录入口《打怪升级年报》已到账!
- 2026版算量产品重磅升级!分享你的算量秘籍,即享限时专属好礼~
- 迪士尼、环球影城门票免费送!来这场建模活动就能实现~
- 绝了!一造冲刺这么学,反而更容易上岸!
- 1 住建部:二级建造师可在全国范围内执业!
- 2 工地上常见措施筋,你要全了吗?
- 3 AI识别!BIM安装计量2026新体验
- 4 24计价标准中“工程量清单缺陷”调整合同价款的原则如何落地
- 5 为了更好地理解和应用 24 清单以减少争议
- 6 新版《清单计价规范》发布!25年一造会更难吗?
- 7 项目管控如何避免审减,变更、洽商、签证深度剖析
- 8 以冠军之名 共赴算量新征程
- 9 造价人必知!让工程量清单编制飞起来,就用CAD快速看图提取文字功能
- 10 给水排水管道工程量计算-批量测量一键完成
- 11 工程审计需提供哪些资料清单? 这些都是重中之重
- 12 结算被砍30万?八成是栽在市政审计最常撕逼的6大争议点
- 13 《建筑工程建筑面积计算规范》解读楼梯工程量计算
- 14 墙砖压地砖和地砖压墙砖区别解析
- 15 审计问题整改认定标准
- 16 造价人必知: 工程量清单计价VS定额计价,学会不踩坑!
- 17 陕西2025新计价体系落地指南(一) ——费用归属变化点、结构性调整梳理
- 18 GTJ2026 新版本!新体验!
- 19 常规C10、C15、C20、C25、C30混凝土配合比
- 20 变更和洽商记录的要点,项目管控有依据
- 21 从识图到手算深度剖析电气工程量计算技巧
- 22 发包方故意拖延结算怎么办?
- 23 工程计价争议18个典型案例分享
- 24 这些CAD图纸绘制规范,让你画图/改图效率翻倍(画图经验分享)
- 25 刚刚通知,密训资料限时领!25 一造考试冲刺倒计时 107 天,吉林报名即将结束
- 26 竣工图绘制要点+结算编制技巧总结!
- 27 又一大型特级建企扛不住了!
- 28 安全生产措施费与安全文明施工费的区别与联系
- 29 定额套用之辨:细石混凝土找平层借用垫层子目的合理性分析——基于湖北2024定额的探讨
- 30 土建/安装/市政全搞定!工程人必备的16节课,手把手教你成为造价高手
- 31 防雷接地计价要点+电气安装手算方法
- 32 CAD快速看图图形识别功能:助力绿化工程量计算
- 33 结算争议如何避免?竣工图编制潜台词大揭秘
- 34 特大省级建工集团加入裁员行列!
- 35 EPC工程总承包管理一定要掌握的18个基本概念
- 36 工程量清单 30 问,造价人员必备
- 37 新定额时代,真实项目案例带你秒懂水利造价如何做到“快准稳”?
- 38 CAD快速看图面积偏移功能:计算平整场地面积
- 39 水利造价24定额权威精讲:新规、争议、实操全搞定
- 40 政府投资项目重点审计的12项内容
- 41 智简操作 给水无忧
- 42 2026版算量软件神级技能,你知道吗?
- 43 中建八局接连痛失2个学校项目!
- 44 户内给水管道工程量快速计算-连续测量轻松完成
- 45 CAD快速看图测量填充面积:助力绿化工程面积测量
- 46 喷淋管道工程量计算-批量测量更轻松
- 47 电气回路导管-批量测量计算管道长度
- 48 建设工程施工合同审查的十大要点
- 49 楼梯混凝土工程量计算详解,《建筑工程建筑面积计算规范》深度剖析
- 50 CAD快速看图快看云盘-实现造价工作多人高效协作
